4.2.

Понятие о делянках и захватках. Методы организации работ каменщиков

При организации труда каменщиков их необходимо обеспечить работой в течение смены. Для этого каждому звену предоставляют участок кладки, называемый делянкой (рис. 4.5). Такой участок на высоту 1,2 м (один ярус) предназначен для работы звена каменщиков в течение смены.

Часть здания, где работает бригада каменщиков в течение смены, называют захваткой (рис. 4.5). Пространство, в пределах которого трудится звено или бригада с выдан­ным им инвентарем, приспособлениями и т. д., называют фронтом работы (рис. 4.5).

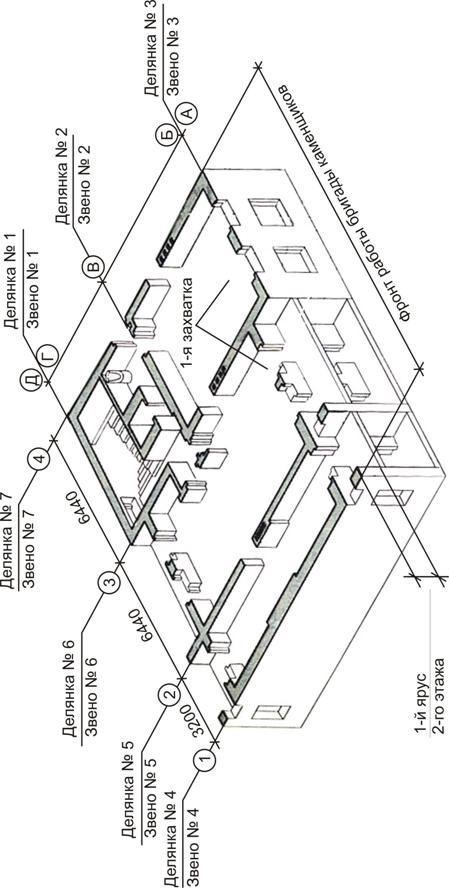

Рис. 4.5. Фронт работ бригады каменщиков:
захватка и разбивка строящегося здания на делянки 2-го этажа (1-й ярус)

Для повышения качества кладки используют поосевую специализацию звеньев. Каждое звено работает на делянках одних и тех же осей по всем этажам здания.

Строительство односекционных зданий (с одной лестничной клеткой) ведут одной захваткой (рис. 4.5). Кладку первого яруса стен здания завершают в течение смены. В следующую смену готовят фронт работы для кладки второго яруса, т. е. устанавливают подмости, расставляют поддоны с кирпичом.

Закончив на одной из частей здания кладку третьего яруса, каменщики монтируют крупнопанельные перегородки, кабины санитарно-технических узлов, панели междуэтажных перекрытий. После завершения монтажных работ начинают кладку первого яруса стен следующего этажа.

Строительство многосекционных зданий ведут двумя захватками (рис. 4.6). На I захватке ведут кирпичную кладку, на II – монтажные работы. Каменщики, закончив кладку на I захватке, переходят на II, а монтажники – на I захватку. Такая последо­вательность работ сохраняется при возведении каждого этажа здания.

Надземную часть кирпичных зданий возводят методом продольно-поперечных захваток. При этом в поперечном направлении здание разбивают на две части: на одной половине ведут кирпичную кладку, на другой – монтаж сборных конструкций.

Работу выполняют в следующем порядке: на I захватке – кирпичная кладка, на II – установка подмостей заготовка кирпича, на III – монтаж крупнопанельных перегородок, на IV – санитарно-технических кабин.

Здания, имеющие глухие протяженные стены или стены с небольшие числом проемов, возводят поточно-кольцевым методом. Здание при этом на захватки не разбивается (рис. 4.7).

Звенья каменщиков, укладывай один ряд кирпича (при возведении наружных и внутренних стен), перемещаются по периметру здания таким образом, чтобы возводимая конструкция находилась от них справа. «Пятерки» каменщиков двигаются друг за другом на расстоянии 3...5 м. Новый ярус кладки каменщики начинают после того, как предыдущая смена установит подмости и расставит кирпич по периметру стен.

Этот метод применяется при возведении стен промышленных и складских зданий.

Звенья каменщиков, укладывай один ряд кирпича (при возведении наружных и внутренних стен), перемещаются по периметру здания таким образом, чтобы возводимая конструкция находилась от них справа. «Пятерки» каменщиков двигаются друг за другом на расстоянии 3...5 м. Новый ярус кладки каменщики начинают после того, как предыдущая смена установит подмости и расставит кирпич по периметру стен.

Этот метод применяется при возведении стен промышленных и складских зданий.

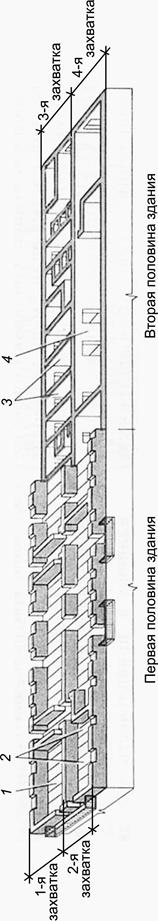

Рис. 4.6. Разбивка многосекционного здания на захватки: 1 – кирпичная кладка 1-го яруса;
2 – установка подмостей; подача материалов; 3 – монтаж перегородок; 4 – установка санитарно-технических кабин





Рис. 4.7. Кладка глухих стен поточно-кольцевым методом: 1 – укладка забутки;
2 и 4 – укладка внутренней и наружной версты; 3 – подготовка растворной постели;
5 – раскладка кирпича



4.3. Контрольные вопросы

1. Что называется звеном?

2. Какие работы выполняет звено каменщиков «двойка»?

3. Какое звено выполняет кладку стен толщиной не менее двух кирпичей с одновременной облицовкой их лицевым кирпичом?

4. От чего зависит производительность каменщиков?

5. Что называют захваткой?

6. Что называется фронтом работ?

7. Каким методом возводят надземную часть кирпичных зданий?

8. Что называется поточно-кольцевым методом?
