Генеральная схема очистки территорий муниципального образования «город Мценск Орловской области» (2013 год) - часть 12

  Главная      Учебники - Разные     Генеральная схема очистки территорий муниципального образования «город Мценск Орловской области» (2013 год)

поиск по сайту            правообладателям

содержание      ..     10      11      12      13     ..

Генеральная схема очистки территорий муниципального образования «город Мценск Орловской области» (2013 год) - часть 12

В соответствии с Санитарными правилами СП 2.1.7.1038-01 "Гигиенические
требования к устройству и содержанию полигонов для твердых бытовых отходов"
прием трупов павших животных, конфискатов боен мясокомбинатов на полигон не
допускается.
На полигон ТБО может осуществляться прием твердых отходов лечебно-
профилактических учреждений (ЛПУ) в соответствии с СанПиНом 2.1.7.728-99
"Правила сбора, хранения и удаления отходов лечебно-профилактических учреж-
дений". Отходы класса А (неопасные отходы лечебно-профилактических учрежде-
ний - отходы, не имеющие контакта с биологическими жидкостями пациентов,
инфекционными больными; пищевые отходы всех подразделений, кроме инфекци-
онных, фтизиатрических; мебель, инвентарь, неисправное диагностическое обору-
дование, не содержащие токсичных элементов; неинфицированная бумага, смет,
строительный мусор) могут быть захоронены на полигоне ТБО. Отходы классов Б,
В необходимо уничтожать на специализированных установках по обезвреживанию
отходов ЛПУ термическими методами, что данным проектом не рассматривалось.
4.15.2. Определение необходимого количества спецтехники для обеспечения
эксплуатации полигона ТБО.
В соответствии с «Нормами потребности в машинах и оборудовании для по-
лигонов твердых бытовых отходов» (Москва, 1988) , а также рекомендаций приве-
денных в инструкции по проектированию и эксплуатации полигонов при ежегод-
ном объеме отходов, поступающих на полигон в размере 600000 м³ требуется 5-6
тяжелых бульдозеров или 2-3 катка-уплотнителя.
Таблица 4.65. Нормы потребности в бульдозерах и катках-уплотнителях (ед.) для полиго-
нов ТБО (из Норм потребности в машинах и оборудовании для полигонов ТБО)
Годовой объем отхо-
Бульдозеры мощностью, кВт (л. с.)
Катки-
дов, поступающих на
Вариант
Легкие 50 -
Средние 60 -
Тяжелые 90 -
уплотнители
полигон, тыс. м3
60 (68 - 82)
70 (82 - 95)
120 (144 - 163)
КМ-305
1
2
3
4
5
6
I
2
-
-
-
30
II
-
1
-
-
I
-
2
-
-
60
II
1
1
-
-
I
-
-
2
-
120
II
2
1
-
-
I
-
4
-
-
180
II
-
-
2* - 3
-
I
-
5
-
-
240
II
-
-
3
-
I
-
-
4
-
360
II
-
-
-
2
I
-
-
7* - 9
-
800
II
-
-
-
4
1000
I
-
-
9* - 11
-
178
II
-
-
6
2
II
-
-
-
8
1500
III
-
-
8*
3
I
-
-
18* - 22
-
2000
II
-
-
9*
4
II
-
-
-
16
3000
III
-
-
13*
6
Таблица 4.66. Нормы потребности в бульдозерах и катках-уплотнителях (ед.) при разрав-
нивании бытовых отходов и формировании изоляционного слоя (из Инструкции)
Годовой объем отходов, по-
Бульдозеры мощностью, кВт (л. с.)
Катки -
ступающих на полигон, тыс.
легкие
средние
тяжелые
уплотнители
м3
60-70 (82-
КМ-305
5-60 (68-82)
90-120 (144-163)
96)
30
-
1
-
-
60
1
1
-
-
120
2
1
-
-
180
-
-
2-3
-
240
-
-
3
-
360
-
-
-
2
800
-
-
-
4
1000
-
-
6
2
1500
-
-
8
2000
-
-
9
4
3000
-
-
-
16
Поскольку с момента ввода указанных Норм произошли серьезные измене-
ния на рынке коммунальной техники и принимать безоговорочно нормы 1988 года
для определения потребного числа машин было бы несколько необъективно, про-
изведен расчет потребности в бульдозерах для полигона ТБО.
На момент разработки обозначенных нормативных документов в России
бульдозеры для работы с твердыми бытовыми отходами не выделяли в отдельную
категорию, на объектах применялась стандартная строительная техника. Сегодня
ситуация несколько изменилась и производители, крупнейшие игроки на рынке
спецтехники (Caterpiller, Shantsui, Челябинский тракторный завод) предлагают ма-
шины узкой специализации, ориентированные на работу в специфической среде -
среде объектов по размещению ТБО, при этом это техника достаточно большой
мощности, начиная от 120 кВт. По меркам норм 1988 года - это тяжелые бульдозе-
ры, но сегодня это скорее средняя категория, ведь дело в том, что за последние 20
лет производители машин не стояли на месте, а постоянно совершенствовали свою
продукцию, что привело к росту мощности двигателей при сохранении габаритов
машин или даже их уменьшении.
Рассмотрим возможность применения на полигоне ТБО бульдозера CAT
D6R IIIs фирмы Caterpiller. Указанная машина специально разработана для работы
с коммунальными отходами.
Гусеничные тракторы компании Caterpillar с оборудованием для работы с от-
ходами специально созданы для использования на мусорных свалках. Специальные
179
защитные ограждения и системы охлаждения являются стандартным оборудовани-
ем на этих тракторах, обеспечивающим их безопасную работу в тяжелых условиях
мусорных свалок
Рис. 4.72. Бульдозер D6N WH фирмы Caterpillar
Расчет потребности в бульдозерах для сдвигания ТБО найдем по формуле:
Бс=Qрд/(tсм×Кэ×Пр)
где Qрд - объем ТБО, принимаемый у рабочей карты за рабочий день (одна смена),
м³;
tсм - время работы за смену, час;
Кэ - коэффициент эффективности (Кэ=0,65);
Пр-производительность бульдозера, м³/час.
Расчет производительности бульдозера произведен по методу Катерпил-
лера, основанному на большом объеме статистических данных.
Прmax×К1׫×Кn
где Пmax - максимальная производительность, м3/час;
К1׫×Кn - поправочные коэффициенты.
180

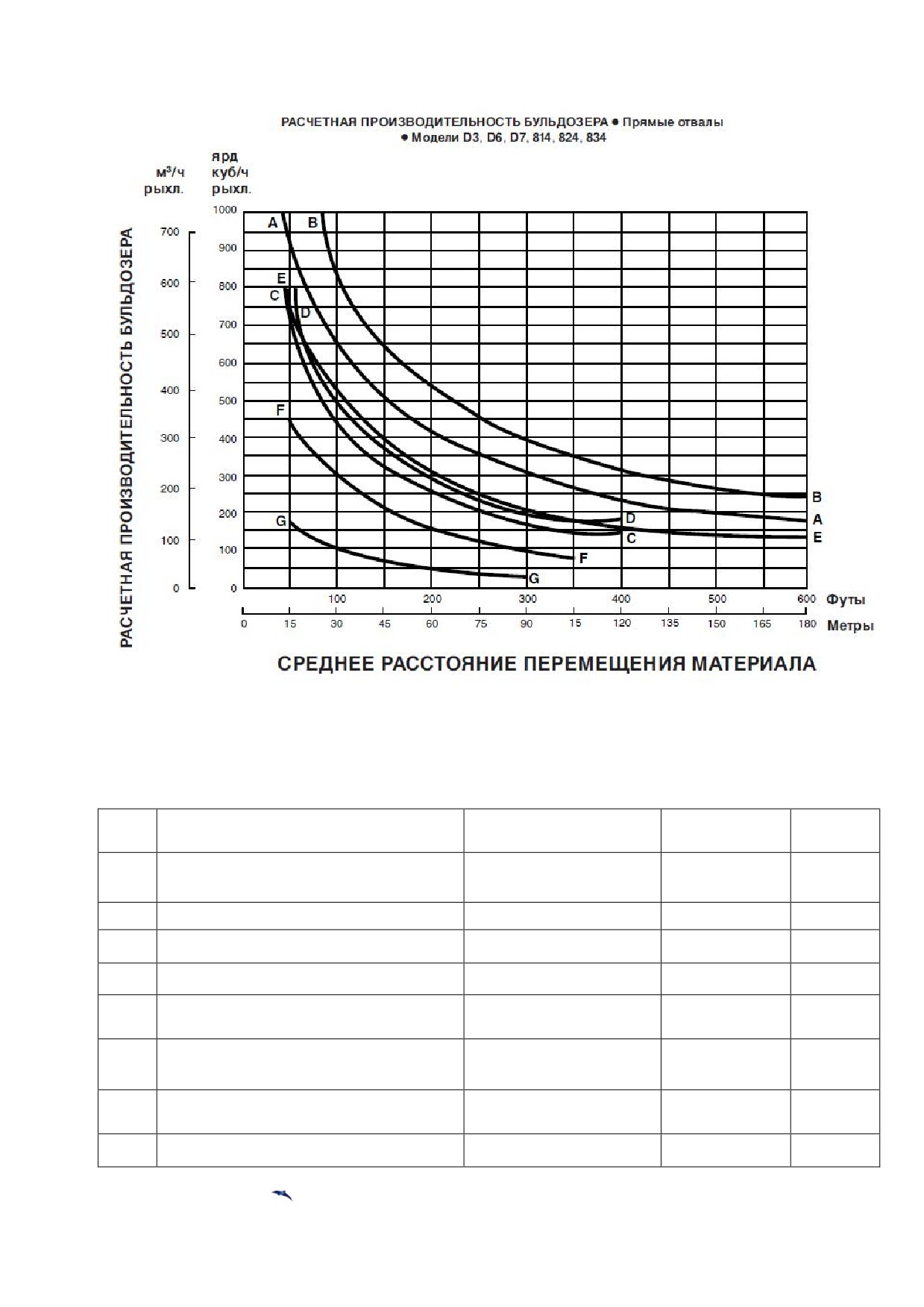

Рис. 4.73. Расчетная производительность бульдозеров D3, D6, D7, 814, 824 и 834 с прямым
отвалом
Обозначения: А- 824S, B-834S, C - D7G-7S, D-D7R-7S, E-814-S, F-D6R-6S, G -D3CLGP
Таблица 4.67. Расчет потребности в бульдозерах (работы по сдвиганию ТБО)
Наименование показателя
Обозначение, ед.
На 2017 год
На 2032
п/п
изм.
год
Количество отходов, принимаемых
1
Qрд, м3
239,59
309,38
на полигоне за рабочий день
2
Время работы за смену
Т, час
8,00
8,00
3
Коэффициент эффективности
Кэ
0,83
0,83
4
Производительность бульдозера
Пр, м3/час
109,56
109,56
Коэффициент квалификации опера-
5
Ко
0,75
0,75
тора
Коэффициент разрабатываемого
6
Км
0,80
0,80
материала
Коэффициент использования рабо-
7
Ки
0,83
0,83
чего времени
8
Коэффициент уклона
Ку
1,00
1,00
181
9
Потребность в бульдозерах
Бу, ед.
0,33
0,43

Расчет потребности в бульдозерах для уплотнения ТБО найдем по формуле:
где Д - расчетная длина рабочей карты, м;
Шр - ширина рабочей карты, м;
шр- расчетная ширина откоса, м;
рн-плотность ТБО после уплотнения, кг/м³;
С - эксплуатационная скорость бульдозера, м/час;
0,65 - коэффициент эффективности работы бульдозера за смену (в расчете
принят коэффициент 0,83, так как применяется более современный бульдозер);
У1- уплотнение отходов (0,5+0,5)/4=0,25;
Р`- плотность ТБО до уплотнения, кг/м³;
а - толщина формируемого слоя до уплотнения, м;
tс - продолжительность работы за смену, час.
Таблица 4.68. Расчеты потребности в бульдозерах (работы по уплотнению ТБО)
№ п/п
Наименование показателя
Обозначение,
На 2017
На 2032
ед. изм.
год
год
Расчетная длина рабочей карты на
1
Д,м
30
30
смену
2
Ширина рабочей карты
Шр, м
5
5
3
Расчетная ширина откоса
Шо, м
4
4
4
Плотность ТБО после уплотнения
р`, кг/м3
670
670
Эксплуатационная скорость бульдо-
5
С, м/час
7000
7000
зера
6
Коэффициент эффективности
Кэ
0,83
0,79
7
Уплотнение
У1, м
0,25
0,25
8
Плотность ТБО до уплотнения
р, кг/м3
200
200
Толщина слоя формируемого уплот-
9
a, м
0,25
0,25
нения
10
Потребность в бульдозерах
Бу, ед
0,62
0,65
Таблица 4.69. Общая потребность в бульдозерах для полигона ТБО
Вид работ
Число машин в 2017, ед.
Число машин в 2032, ед.
Работы по сдвигу ТБО
0,33
0,43
Работы по уплотнению ТБО
0,62
0,65
Всего по расчету
0,95
1,08
Всего требуется
1
1
182
Отдельно следует сказать, что авторы проекта, рекомендуя к использованию
бульдозер CAT D6R IIIs фирмы Caterpiller на полигоне ТБО, предполагают, что
предприятие, эксплуатирующее полигон, самостоятельно осуществит выбор ма-
шины с учетом цены и простоты эксплуатации (это может быть и Российский ана-
лог). В то же время приведенный расчет поможет сориентироваться при выборе
основных технических характеристик бульдозера.
В соответствии с Нормами потребности в машинах для полигонов ТБО в за-
висимости от годового объема принимаемых отходов установлена следующая
классификация полигонов: 30, 60, 120, 180, 240, 360, 800,1000, 1500, 2000 и 3000
тыс. м3. Потребность в машинах для разработки и доставки на полигон грунта или
других инертных материалов для изоляции отходов рассчитана для полигонов
мощностью 180 тыс. м3/год и выше. На полигонах меньшей мощности, для кото-
рых рекомендуется траншейная схема, изоляция производится бульдозерами грун-
том, полученным при образовании траншей.

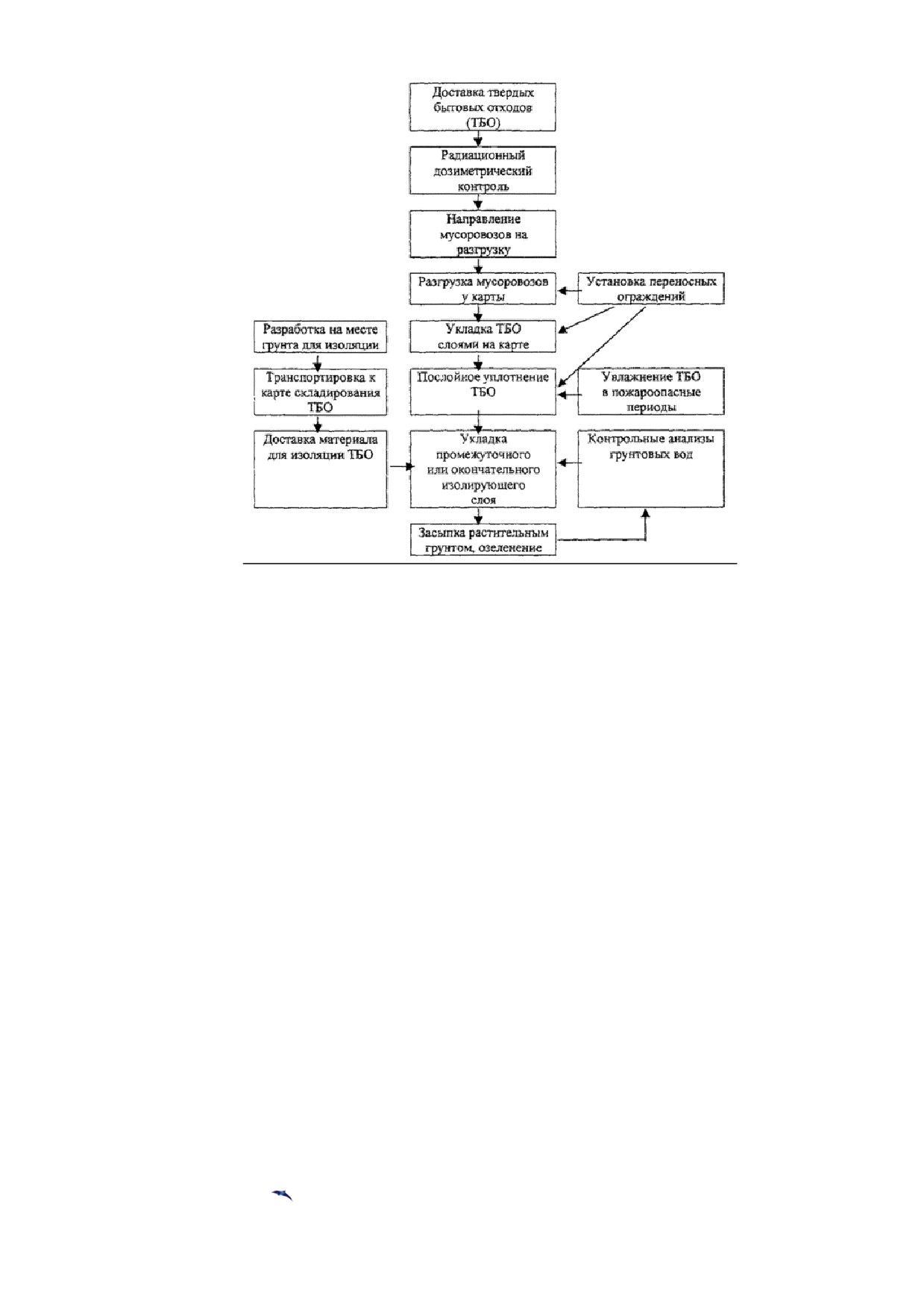

Укладка отходов на карту полигона обычно включает следующие виды ра-
бот: перемещение отходов с разгрузочной площадки на рабочую карту, укладка от-
ходов толщиной до 0,5 м, дробление (размельчение), перемешивание и уплотнение
уложенного слоя отходов на рабочей карте для получения закладки отходов мак-
симально достижимой плотности. Используемые сегодня на российских полигонах
ТБО бульдозеры - машины на гусеничном или колесном ходу, оборудованные от-
валом для перемещения и разравнивания (планировки) отходов, - могут выполнять
лишь два первых вида работ, причем для этого необходимо участие ковшовых по-
грузчиков. Третий вид работ качественно можно выполнять только специальной
уплотняющей машиной. Опыт других стран показывает, что оптимальным выбо-
ром является применение специальных катков-уплотнителей (компакторов), со-
вмещающих функции бульдозера и уплотняющего катка. Поэтому альтернативой
применению бульдозера может быть каток-уплотнитель.
Первым примером российской техники такого назначения является разрабо-
танный специалистами завода «Раскат» уплотнитель РЭМ-25. Уплотнитель РЭМ-
25, снабженный бульдозерным отвалом, при укладке отходов на рабочую карту по-
лигона обеспечивает выполнение всех трех видов работ, заменяя все другие типы
машин. По данным эксплуатирующих организаций Москвы и Московской области,
Санкт-Петербурга, Новгорода, Тольятти и других крупных городов, применение
отечественного уплотнителя РЭМ-25 позволяет разместить на территории полиго-
нов в 2-4 раза больше отходов. Помимо этого, достигается дополнительная выгода:
становится возможным отказаться от использования бульдозеров и ковшовых по-
грузчиков, а уменьшение числа единиц и типов используемой техники обеспечива-
ет существенное снижение расходов на ее приобретение и эксплуатацию и эконо-
мию фонда заработной платы. РЭМ-25 представляет собой самоходную двухваль-
цовую кулачковую машину массой 25 тонн с бульдозерным отвалом и шарнирно-
сочлененной рамой, состоящей из двух полурам с углом поворота относительно
продольной оси ±30 градусов в горизонтальной плоскости. Это обеспечивает ма-
шине хорошую маневренность при работе в условиях полигона, а также достиже-
183
ние максимального дробящего усилия величиной более 127 кН на опорной плоско-
сти вершины кулачка. Уплотнитель имеет два рабочих органа: вальцы с располо-
женными на их поверхности кулачками и бульдозерный отвал. Кулачковые вальцы
выполняют две функции: движителя машины и рабочего органа, обеспечивающего
дробление (разрушение, размельчение) крупногабаритных отходов с их перемеши-
ванием для получения как можно более однородной (гомогенной) по составу мас-
сы, а также уплотнение полученной смеси отходов до плотности, которую невоз-
можно получить на полигоне ТБО иными типами машин. Особенность РЭМ-25 —
расположение вальцов по всей ширине машины. Благодаря этому поверхность
свалки после уплотнения становится пригодной для движения даже крупных
транспортных средств, а ширина равномерно уплотняемой полосы достигает 2,4
метра.
На бульдозерном отвале сверху установлена решетка, увеличивающая его
объем (но не снижающая обзорность) и позволяющая работать с большим количе-
ством материала, что, соответственно, увеличивает эффективность уплотнителя.
Гидрообъемная трансмиссия уплотнителя обеспечивает возможность бесступенча-
того изменения скорости при движении вперед и назад, при этом максимальное тя-
говое усилие составляет порядка 26 тонн, что позволяет машине высокоэффектив-
но использовать бульдозерный отвал. С учетом специфики работы РЭМ-25 обору-
дован броневой защитой двигателя, трансмиссии и гидросистемы отвала; преду-
смотрена защита узлов и агрегатов от проникновения в них пыли, влаги, мусора и
шлака, а также очистка межкулачкового пространства вальцов от налипающих и
наматывающихся отходов. Учитывая, что работа на свалках ведется практически
круглосуточно, РЭМ-25 имеет топливный бак емкостью 850 литров, что дает воз-
можность эксплуатировать его без дозаправки в течение 15 часов. В условиях низ-
ких температур оператор без труда осуществит запуск двигателя, используя пред-
пусковой подогреватель.
Рис. 4.74. Уплотнитель РЭМ-25
Все органы управления машиной находятся в зоне комфорта оператора, кро-
ме того, кабина уплотнителя оборудована системами кондиционирования и обог-
рева воздуха. По технико - эксплуатационным характеристикам эта модель не ус-
тупает зарубежным аналогам, а его стоимость в 3-4 раза ниже стоимости западных
184
уплотнителей. Применение в модели импортных комплектующих
обеспечивает
высокую надежность и долговечность эксплуатации.
Таблица 4.70. Технические характеристики уплотнителя РЭМ-25
Масса эксплуатационная
25000 кг
Двигатель
ЯМЗ-238
Мощность двигателя
180 кВт (250 л.с.)
Количество вальцов
2 шт.
Диаметр вальца
1600 мм
Тип вальца
Кулачковый
Крепление кулачков
Постоянное (на сварке)
Высота кулачка
200 мм
Ширина уплотняемой полосы
2400 мм
Бульдозерный отвал:
Ширина
3300 мм
Высота
900 мм
Высота с решеткой
1800 мм
База
3200 мм
Клиренс
500 мм
Скорость, км/час
Рабочая: вперед/назад
0«4,5/0«4,5
Транспортная: вперед/назад
0«9,5/0«9,5
Габаритный размеры
Длина
7000 мм
Ширина
3300 мм
Высота
4000 мм
Таблица 4.71. Спецтехника, используемая при эксплуатации полигонаТБО
Численность спецтехники, шт.
Первая очередь
Расчетный срок
Наименование объекта раз-
п/п
мещения
Бульдозер CAT D6R IIIs (или
1.
1
Нет инф.
1
1
1
каток-уплотнитель РЭМ-25)
2.
Самосвал КамАЗ-55111
1
Нет инф.
1
1
1
3.
Экскаватор ЕК-12-20
1
Нет инф.
1
1
1
185
4.15.3. Организация работ на полигоне ТБО
На полигоне выполняются следующие основные виды работ: прием, склади-
рование и изоляция ТБО. Основные технологические операции при эксплуатации
полигонов показаны на рисунке 100. Учет принимаемых ТБО ведется по объему в
неуплотненном состоянии. Отметка о принятом количестве ТБО делается в "Жур-
нале регистрации ТБО".
Категорически запрещается вывоз на полигоны отходов, пригодных к ис-
пользованию в народном хозяйстве в качестве вторичных ресурсов, а также ток-
сичных, радиоактивных и биологически опасных отходов.
Организация работ на полигоне определяется технологической схемой экс-
плуатации полигона, разрабатываемой в составе проекта. Технологическая схема
представляет собой генплан полигона, определяющий с учетом сезонов года по-
следовательность выполнения работ, размещения площадей для складирования
ТБО и разработки изолирующего грунта.
Основным документом планирования работ является график эксплуатации,
составляемый на год. Планируется помесячно: количество принимаемых ТБО с
указанием № карт, на которые складируются отходы, разработка грунта для изоля-
ции ТБО.
Организация работ на полигоне должна обеспечивать охрану окружающей
среды, максимальную производительность средств механизации и технику безо-
пасности.
Разгрузка машин, доставляющих ТБО
На полигоне организуется бесперебойная разгрузка мусоровозов. Прибы-
вающие на полигон мусоровозы разгружаются у рабочей карты. Площадка раз-
грузки мусоровозов перед рабочей картой разбивается на два участка.
На одном участке разгружаются мусоровозы, на другом работают бульдозе-
ры или катки-уплотнители.
Размещение мусоровозов на площадке разгрузки должно обеспечивать бес-
препятственный выезд каждой разгрузившейся машины.
Продолжительность приема мусоровозов под разгрузку на одном участке
площадки принимается равной 1 -2 ч. Минимальная площадь перед рабочей картой
с учетом разбивки ее на две части должна обеспечивать одновременно не менее
12% разгрузки мусоровозов, прибывающих в течение рабочего дня.
186
Рис. 4.75. Основные технологические операции при эксплуатации полигонов
Складирование отходов на рабочей карте
Выгруженные из машин ТБО складируются на рабочей карте. Не допускает-
ся беспорядочное складирование ТБО по всей площади полигона, за пределами
площадки, отведенной на данные сутки (рабочие карты). Устанавливаются сле-
дующие размеры рабочей карты: ширина 5 м (для траншейных карт - 12 м), длина
30-150 м. Бульдозеры сдвигают ТБО на рабочую карту, создавая слои высотой до
0,5 м. За счет 5-10 уплотненных слоев, создается вал с пологим откосом высотой 2
м над уровнем площадки разгрузки мусоровозов. Вал следующей рабочей карты
"надвигают" к предыдущему (складированием по методу "надвига"). При этом ме-
тоде отходы укладывают снизу вверх.
Уплотненный слой ТБО высотой 2 м изолируется слоем грунта 0,25 м. (при
обеспечении уплотнения в 3,5 раза и более допускается изолирующий слой толщи-
ной 0,15). Разгрузка мусоровозов перед рабочей картой должна осуществляться на
слое ТБО, со времени укладки и изоляции которого прошло более 3 мес. (по мере
заполнения карт фронт работ отступает от ТБО, уложенных в предыдущие сутки).
187
Рис. 4.76. Схема разгрузки мусоровозов на полигоне ТБО
а - первая и третья очереди разгрузки ТБО (8-10, 12-14 ч); б - вторая и четвертая очереди разгрузки ТБО
(10-12, 14-16 ч); 1 - площадка разгрузки мусоровозов (в соответствии со сменностью); 2 - мусоровозы; 3 -
рабочая карта (или траншея складирования); 4 - площадка разгруженных ТБО; 5 - ТБО; 6 - направление
работы бульдозеров по сдвиганию ТБО к рабочей карете (траншее); 7 - направление выезда мусоровозов с
площадки после разгрузки.
Складирование ТБО методом "сталкивания" осуществляется сверху вниз.
Высота откоса должна быть не более 2,5 м. При методе "сталкивания" в отличие от
метода "надвига" мусоровозный транспорт разгружается на верхней изолирован-
ной поверхности рабочей карты, образованной в предыдущий день. По мере запол-
нения карт фронт работ движется вперед по уложенным в предыдущие сутки ТБО.
Сдвигание разгруженных мусоровозами ТБО на рабочую карту осуществля-
ется бульдозерами всех типов. Для повышения производительности бульдозеров
(на 30-40%) необходимо применять отвалы, имеющие большую ширину и высоту
(документация на изменение конструкции отвалов может быть получена в отделе
санитарной очистки городов и утилизации отходов Академии коммунального хо-
зяйства).
188
Уплотнение уложенных на рабочей карте ТБО слоями по 0,5 м осуществля-
ется тяжелыми бульдозерами массой 14 т и на базе тракторов мощностью 75-100
кВт (100-130 л.с.). Уплотнение слоями более 0,5 м не допускается. Уплотнение
осуществляется 2-4 кратным проходом бульдозера по одному месту. Бульдозеры,
уплотняющие ТБО, должны двигаться вдоль длиной стороны карты. При 2-
кратном проходе бульдозера уплотнение ТБО составляет 570-670 кг/м3, при 4-
кратном проходе - 670-800 кг/м3
Для обеспечения равномерной просадки тела полигона необходимо (два раза
в год) делать контрольное определение степени уплотняемости ТБО.
Увлажнение ТБО летом необходимо осуществлять в пожароопасные перио-
ды. Расход воды на полив принимается 10 л на 1 м3 ТБО.
Промежуточная и окончательная изоляция уплотненного слоя ТБО осущест-
вляется грунтом. При складировании ТБО на открытых, незаглубленных картах
промежуточная изоляция в теплое время года осуществляется ежесуточно, в хо-
лодное время года - с интервалом не более трех суток. Слой промежуточной изо-
ляции составляет 0,25 м., при уплотнении ТБ катками КМ - 305 0,75 м. Разработка
грунта и доставка его на рабочую карту производится скреперами.
Работа по изоляции строительными отходами нормируется как грунтом II
группы.
В зимний период в качестве изолирующего материала разрешается использо-
вать строительные отходы, отходы производства (отходы извести, мела, соды, гип-
са, графита и т.д.).
В виде исключения в зимний период допускается применять для изоляции
снег, подаваемый бульдозерами с ближайших участков.
В весенний период, с установлением температуры свыше 5° С, площадки, где
была применена изоляция снегом, покрываются слоем грунта. Укладка следующе-
го яруса ТБО на изолирующий слой из снега недопустима.
189

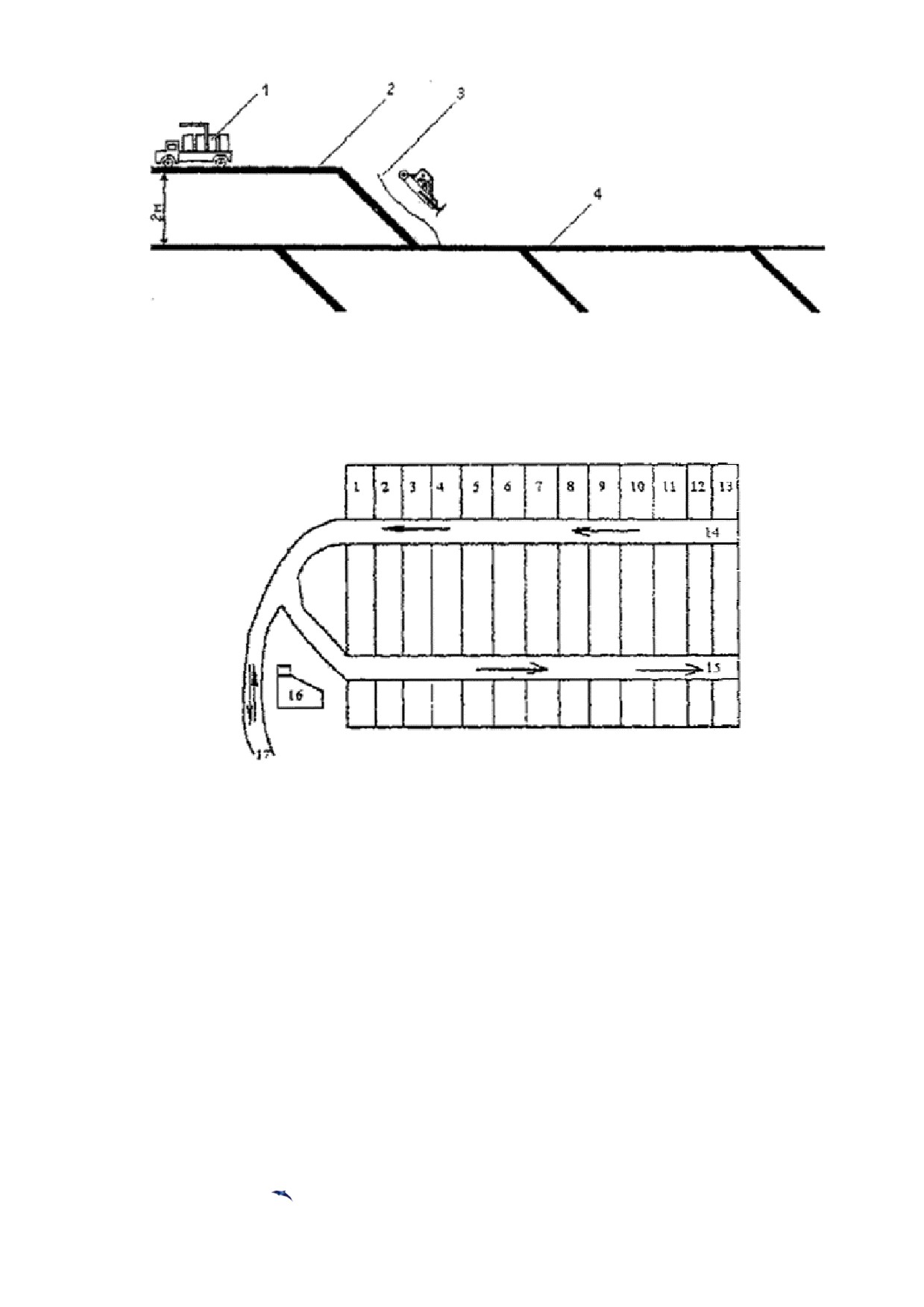

Рис. 4.77. Схема укладки отходов методом "надвига" (снизу вверх)
1 - скрепер, доставляющий грунт; 2 - изолирующий слой; 3 - грунт для изоляции; 4 - бульдозер, уплот-
няющий ТБО; 5 - бульдозер, транспортирующий ТБО от места выгрузки из мусоровоза к рабочей карте; 6
- мусоровоз на месте выгрузки; 7 - укладка наклонных слоев; 8 - укладка тонких горизонтальных слоев; 9
- выгруженные ТБО
Рис. 4.78. Схема очередности заполнения карт методом "надвига"
1-12 - нумерация карт с учетом очередности заполнения их ТБО; 14 - временная дорога для выезда разгру-
зившихся мусоровозов; 15 - временная дорога для прибывающих мусоровозов с ТБО; 16 - хозяйственная
зона; 17 - постоянная подъездная дорога к полигону; 18 - поперечная полоса карты с условным показом
следа от двух гусениц и направления движения уплотняющего бульдозера.
190

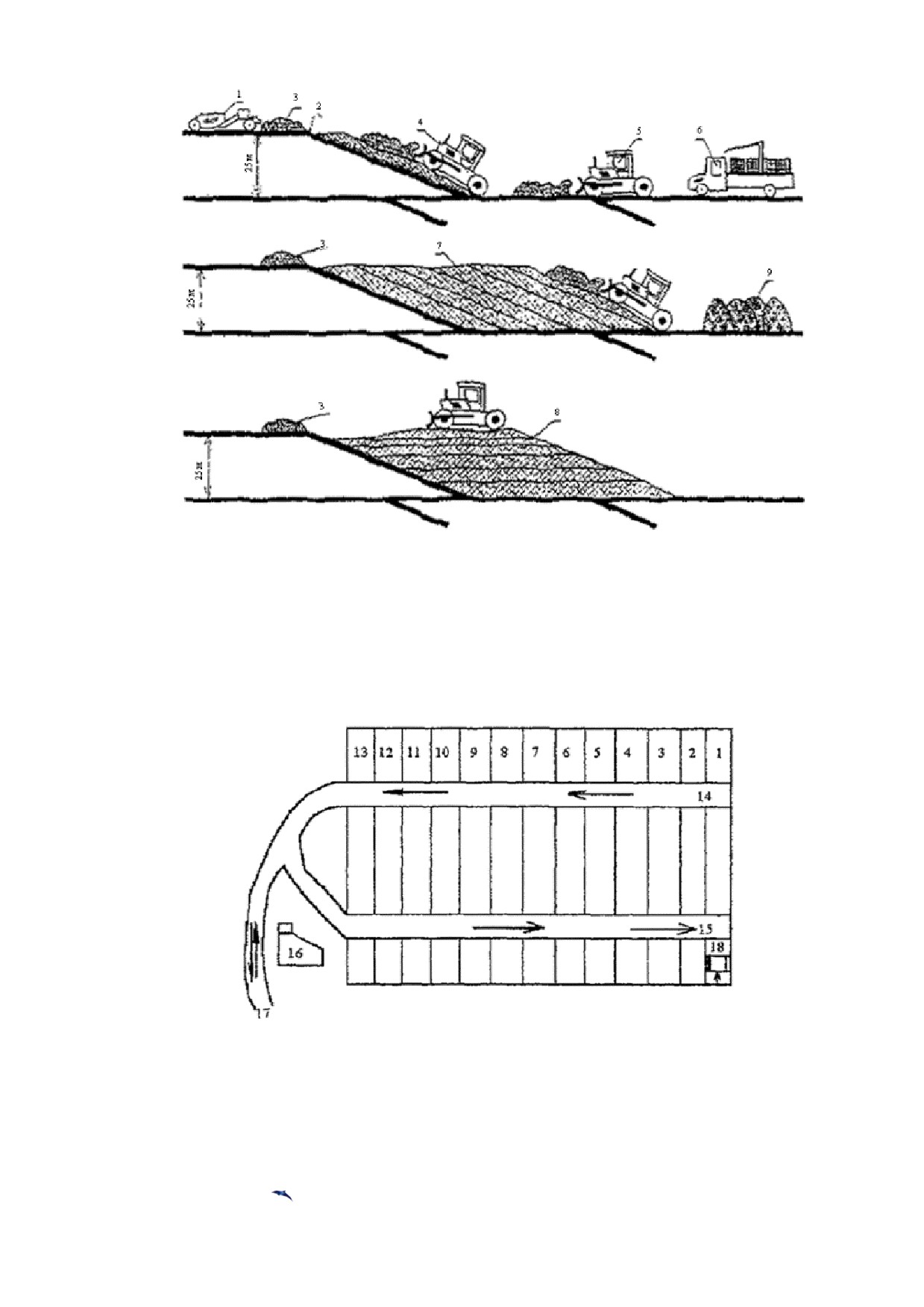

Рис. 4.79. Схема укладки отходов методом "сталкивания" (сверху вниз)
1 - мусоровоз на месте разгрузки; 2 - изоляция, нанесенная в предыдущий день; 3 - уплотнение отходов на
рабочей карте; 4 - изоляция, нанесенная 0,5-1 год назад.
Рис. 4.80. Очередность заполнения карт при работе методом "сталкивания"
1-13 - нумерация карт с учетом очередности их заполнения; 14 - временная дорога для выезда разгрузив-
шихся мусоровозов; 15 - временная дорога для пребывающих мусоровозов; 16 - хозяйственная зона; 17 -
постоянная подъездная дорога.
191
Рис. 4.81. Схема подачи грунта для изоляции ТБО на рабочих картах с помощью скрепера
а - при разработке котлована на второй очереди полигона, б - при разработке кавальеров или холмов; 1 -
изолированные карты; 2 - изолируемая карта; 3 -трасса скрепера с грунтом; 4 - временная дорога для му-
соровозов; 5 - котлован второй очереди полигона; 6 - скрепер; 7 - карта, заполняемая ТБО; 8 - трасса дви-
жения мусоровозов; 9 - кавальер или холм грунта.
Сдвигание, уплотнение и изоляция ТБО при траншейной схеме
Загрузка ТБО в траншеи осуществляется с послойным уплотнением бульдо-
зерами или катками-уплотнителями, перемещающимися вдоль траншеи. Участок
складирования заполняется с превышением над отметкой участка на 1/3 глубины
траншеи из-за последующего уплотнения отходов. В траншеях ТБО изолированы в
процессе складирования по всему периметру. Изоляцию ТБО сверху, для полиго-
нов этого типа, допускается производить один раз в 5 суток.
192
По истечении 5 лет (как исключение 3 года) необходимо устройство траншей
2-го яруса по высотной траншейной схеме при условии получения заключения
службами санэпиднадзора, что материал в траншее не привлекает мух и грызунов,
а также в подразделениях пожарной охраны о его пожарной безопасности. Для по-
лучения указанных разрешений в 2-3 местах делается пробное разрытие.
Переносные сетчатые ограждения устанавливаются как можно ближе к месту
разгрузки и складирования ТБО, перпендикулярно направлению господствующих
ветров для задержания легких фракций отходов. Высота ограждений 4-4,5 м. Рама
щитов выполняется из легких металлических профилей, обтягивается сеткой с раз-
мерами ячеек 40-50 мм. Ширина щитов принимается 1-1,5 м. Регулярно, не реже
одного раза в смену, щиты очищаются от частиц отходов. Размеры участка, защи-
щаемого переносным сетчатым ограждением, должны обеспечивать возможность
выполнения работ без перестановки щитов в течение не менее недели.
Мерный столб (репер) устанавливается на карте для контроля высоты отсы-
паемого 2-метрового слоя ТБО. Соблюдение заданной высоты слоя отсыпки обес-
печивает равномерность осадки толщи полигона. С помощью репера контролиру-
ется степень уплотнения твердых бытовых отходов. Реперы выполняются в виде
деревянного столба или отрезка металлической трубы, швеллера, двутавра. Деле-
ния наносятся яркой краской через каждые 0,25 м. На высоте 2 м на бульдозере де-
лается белая черта, являющаяся подвижным репером.
Эксплуатация полигонов должна осуществляться в соответствии с сани-
тарными правилами и инструкцией по проектированию, эксплуатации и рекульти-
вации полигонов твердых бытовых отходов.
На полигоне выполняются следующие виды работ: прием, складирование и
изоляция ТБО.
Учет принимаемых ТБО ведется по полученному объему не уплотненных
отходов. Отметка о принятом количестве ТБО делается в «Журнале приема ТБО».
Организация работ на полигоне определяется технологической схемой эксплуата-
ции полигона, разрабатываемой в составе проекта.
Технологическая схема представляет собой генплан полигона, определяющий
с учетом сезонов года последовательность выполнения работ, размещение площа-
дей для складирования ТБО и использование изолирующего грунта.
Основным документом планирования работ является график эксплуатации,
составляемый на год, в котором помесячно планируется: количество принимае-
мых ТБО с указанием № карт, на которые складируются отходы, разработка грунта
для изоляции ТБО.
На полигоне организуется бесперебойная разгрузка мусоровозов. Пребы-
вающие на полигон мусоровозы разгружаются у рабочей карты. Площадка раз-
грузки мусоровозов перед рабочей картой разбивается на два участка. На одном
участке разгружаются мусоровозы, на другом работают бульдозеры или катки-
уплотнители.
Операции, выполняемые при поступлении отходов на полигон, должны
включать следующее:
-
размещение и укрытие отходов слоем грунта или инертного
193
