8.26. У въездов на строительную площадку устанавливается информационный
стенд пожарной защиты
с
нанесенными строящимися и вспомогательными
зданиями и сооружениями, схемой движения транспорта, местонахождением
водоисточников, средств пожаротушения и связи, и назначается пожарный расчет.
8.27. Каждый рабочий выезд со строительной площадки оборудуется пунктом
мойки (очистки) колес автотранспорта.
Место установки эстакады или размещения моечной площадки определяется в
зависимости от принятой на строительной площадке схемы движения
автотранспорта и ширины временных (постоянных) дорог.
8.28. В местах пересечения временных дорог и пешеходных дорожек с
опасными зонами необходимо устанавливать дорожные знаки
и знаки
безопасности.
В необходимых случаях для
регулировки движения
транспорта и работы
грузоподъемной машины специально назначаются сигнальщики.
8.29. На дорогах должна предусматриваться установка знаков ограничения
скорости движения транспорта.
8.30. На стройгенплане показывают место стоянки транспорта под разгрузкой и
п
разрабатывают схему движения транс
орта с расстановкой дорожных знаков,
регламентирующих порядок движения транспортных средств в соответствии с
"Правилами дорожного движения".
Скорость движения автотранспорта на стройплощадке вблизи мест
производства работ не должна превышать 10 км/ч на прямых участках и 5 км/ч -
на поворотах.
8.31. Места
нахождения
контрольных грузов башенных
кранов для
минимального и максимального вылета располагают за ограждением кранового
пути.
Положение контрольных грузов на строительной площадке должно
соответствовать наибольшей грузоподъемности крана и/или наибольшему
грузовому моменту. Если кран имеет постоянную грузоподъемность или
а
перемещает только грузы с минимальной грузоподъемностью, н
строительной
площадке может быть один контрольный груз для максимального вылета.
При установке на один рельсовый путь нескольких башенных кранов
контрольные
грузы с максимальной массой могут на
ходиться внутри рельсовых
крановых путей в промежутке между тупиковыми упорами двух кранов, при этом
расстояние от тупикового упора до контрольного груза должно быть не менее 1 м.
При кранах с одинаковой грузоподъемностью у пары башенных кранов могут быть
общие контрольные грузы.
8.32. На стройгенплане показывают схему движения работающих людей на
стройплощадке, пешеходные дорожки, входы в здание и спуски в котлован.
Съезды в котлован или другие выемки выполняют с уклоном
0,10, а в
стесненных условиях - 0,15. В случае, если в котлован (или другую выемку)
требуется заезд только стреловых кранов, уклон пандуса принимается с учетом
максимального уклона, преодолеваемого краном в транспортном положении,
согласно паспорту этого крана.
8.33. Рабочие
спускаются
в котлован по лестницам с ограждением или
специально устроенным для рабочих пандусам. Не допускается спуск в котлован
по пандусам, где производится движение транспорта.
В случае совмещения на одном пандусе автодороги и пешеходной дорожки,
они должны быть разделены временным сигнальным ограждением или отбойным
брусом.
8.34. Входы в здание предусматриваются с торцов здания или
одъемной машины стороны здания.
противоположной от грузоп
8.35. Шкаф электропитания башенного крана, запирающийся на замок,
устанавливается с наружной стороны ограждения кранового пути. К шкафу
ечен свободный подход.
электропитания башенного крана должен быть обесп
Линия электропитания от распределительного щита до грузоподъемного крана
должна быть самостоятельной, присоединение к этой линии других потребителей
запрещается.
8.36. При привязке башенных кранов необходимо учитывать размеры площадок
для монтажа и демонтажа этих кранов, а также расположение монтируемых и
демонтируемых кранов относительно строящегося или рядом расположенного
здания (сооружения) или других препятствий.
8.37. Места приема раствора и бетонной смеси на строительной площадке
должны иметь твердое покрытие.
8.38. На стройгенплане показывают места установки знаков безопасности при
ограничении зоны обслуживания, а также наносят расположение прожекторных
вышек и опор наружного освещения.
8.39. К площадкам укрупнительной сборки конструкций предъявляются такие
к
же требования, как и
площадкам складирования материалов и конструкций.
Кроме того, в зависимости от вида укрупняемых конструкций площадки должны
иметь стеллажи, оборудование и приспособления для укрупнения и кантовки
конструкций.
При небольшом объеме работ площадка укрупнительной
сборки может
находиться в зоне работ крана (кранов), с помощью которого (которых) возводится
здание
(сооружение), а при больших объемах работ укрупнительная сборка
конструкций производится на отдельной площадке с самостоятельными
(не
связанными с производством строительно-монтажных работ) кранами,
необходимым оборудованием и временными сооружениями.
.40. Первичные средства пожаротушения размещаются на строительной
8
площадке и строящемся объекте, складах и в административно-бытовых
помещениях в соответствии с требованиями ППБ 01-03 "Правила пожарной
безопасности в Российской Федерации".
8.41. Для уменьшения загрязнения окружающей среды строительные отходы
собираются на стройплощадке в контейнеры. Контейнеры со строительными
отходами устанавливаются в отведенном для них месте и вывозятся за пределы
строительной площадки. Место сбора строительных отходов показывается на
стройгенплане.
Вблизи санитарно-бытовых помещений также устанавливаются контейнеры для
сбора мусора и пищевых отходов. На стройгенплане показывается схема
удаления мусора с этажей.
На стройгенплане показываются грузовые
и
грузопассажирские подъемники с
их привязкой.
IX. ТЕХНОЛОГИЧЕСКИЕ СХЕМЫ
9.1. В соответствии с требованиями СНиП
12-01-2004 "Организация
строительства" в состав проекта производства работ должна включаться
технологическая схема на выполнение отдельных видов работ с включением схем
операционного контроля качества, описанием методов производства работ,
материалах, машинах, оснастке, приспособлениях и
указанием потребности в
средствах защиты работающих.
гическая схема возведения подземной или надземной части здания
9.2. Техноло
включает в себя необходимые мероприятия по сохранности действующих
подземных коммуникаций зданий и сооружений, расположенных в
т разрываемых котлованов в соответствии с
непосредственной близости о
техническими решениями, предусмотренными проектом, размещение
грузоподъемных машин, границы опасных зон и зон перемещения грузов кранами,
горизонтальную и вертикальную привязку грузоподъемных машин,
соответствующие мероприятия, обеспечивающие безопасность людей от
действия опасных факторов.
9.3. Технологические схемы в зависимости от сложности объекта выполняются
в масштабе 1:50, 1:100, 1:200.
9.4. В технологической схеме дается поперечный разрез (при необходимости в
х и продольный разрез) строящегося здания (сооружения), при
отдельных случая
этом краны показывают при положении стрелы над зданием (сооружением) на
максимально необходимом рабочем вылете и пунктиром - при повороте стрелы на
180°.
Привязку крана к зданию производят в соответствии с габаритами приближения
с учетом возможного отклонения от
вертикали поворотной башни крана согласно
пп.4
.1-4.12 и рисунку 1.
На разрезе показывают:
- отметки верха здания
(сооружения), парапета, фонарей, машинных
помещений лифтов и других максимально выступающих частей здания;
- отметку крюка крана при максимальной высоте подъема на максимальном
рабочем
вылете;
- отметку низа противовеса для кранов с верхним расположением противовеса;
- размеры между наиболее выступающими частями здания
(сооружения),
штабелями грузов или других предметов и наиболее выступающими частями
крана согласно рисунку 1;
- размеры от основания откоса котлована до основания балластной призмы
рельсового кранового пути или до ближайшей опоры стрелового самоходного
крана
согласно рисункам 3 и
8;
- подземные коммуникации;
- поперечное сечение рельсового кранового пути и основания под кран;
- оснастку, средства подмащивания для производства строительно-монтажных
работ;
- положение элементов конструкций, изделий с максимальной массой и
элементов, самых близких к крану. Над центрами тяжести указанных элементов
показывают вылет (
), грузоподъемность на данном вылете (
), массу груза (
)
и отметку высоты подъема с учетом максимальных габаритов груза согласно
рисункам 1, 2, 3, 8;
- положение и размеры выносных площадок (монтажных, грузоприемных).
Если по мере возведения здания
(сооружения) возникает необходимость
производить наращивание башни крана, замену крана или замену стрелы крана,
то необходимо
выполнить новый разрез или показать на одном разрезе несколько
положений крана
При приставном кране на разрезах показывают все положения крана с
соответствующим расположением креплений и высоту здания (сооружения) до
соответствующей этому положению отметки. Количество разрезов соответствует
количеству положений приставного крана.
9.5. На технологической схеме показывают существующие и проектируемые
подземные коммуникации и сооружения, ЛЭП, надземные коммуникации, деревья,
близлежащие существующие и проектируемые здания (сооружения) и другие
объекты, попадающие в опасную зону действия крана.
9.6. На технологической схеме выполняется поэлементная раскладка
материалов, изделий и конструкций.
Складирование материалов, конструкций, изделий осуществляется в
соответствии с разделом 13 настоящих "Указаний".
9.7. Размещение грузоподъемных машин осуществляется в соответствии с
требованиями, изложенными в разделе "Стройгенплан".
9.8. В технологической схеме решается технологическая последовательность
выполнения строительно-монтажных работ.
9.9. На технологической схеме показывают выносные монтажные площадки, их
расположение и размеры, леса и другие средства подмащивания. Перечень
необходимых приспособлений, инвентаря, средств подмащивания дается в
форме таблицы.
9.10. Монтажная оснастка для временного закрепления и выверки конструкций
здания (сооружения) должна отвечать требованиям ГОСТ 24259-80. Средства
подмащивания и другие приспособления (подмости, леса, лестницы, стремянки,
трапы, мостики, козырьки, монтажные площадки и т.п.), обеспечивающие
безопасность производства работ, должны отвечать требованиям СНиП 12-03-
2001, ГОСТ 24258-88, ГОСТ 26887-86, ГОСТ 27321-87 и ГОСТ 28012-89.
X. РЕКОМЕНДАЦИИ ПО БЕЗОПАСНОЙ РАБОТЕ КРАНА (КРАНОВ)
10.1. Рекомендации по производству работ с грузоподъемными кранами
включают:
- условия совместной безопасной работы кранов, кранов и подъемников,
кранов и других механизмов;
- условия применения координатной защиты работы кранов;
- условия подъема груза двумя или
несколькими кранами;
- условия перемещения гусеничного крана с грузом, а также условия
перемещения грузов над помещениями, где производятся строительно-
монтажные и другие работы;
- условия установки кранов над подземными коммуникациями;
- условия подачи грузов в проемы перекрытий;
- паспортные данные крана о силе ветра, при котором не допускается работа
крана;
- условия организации радиосвязи между крановщиком и стропальщиком;
- требования
к эксплуатации тары;
- порядок работы кранов, оборудованных грейфером или магнитом;
- мероприятия, подлежащие выполнению при наличии опасной зоны в местах
возможного движения транспорта и пешеходов.
10.2. Совместная безопасная работа кранов регламентируется таблицей или
графиком, при необходимости - схемой.
При совместной работе кранов расстояние по горизонтали между ними, их
стрелами, стрелой одного крана и перемещаемым грузом на стреле другого крана
и перемещаемыми грузами должно быть не менее 5 м. Это же расстояние
необходимо соблюдать при работе кранов с другими механизмами.
При наложении (в плане) зон обслуживания совместно работающих башенных
кранов необходимо, чтобы
их стрелы (и соответственно противовесные консоли)
были на разных уровнях (однотипные краны должны иметь разное количество
секций башни).
Разность уровней балочных
(горизонтально расположенных) стрел или
противовесных консолей, включая канаты подвески и грузовые канаты, должны
быть не менее
1 м
(по воздуху). Совместная работа башенных кранов с
подъемными стрелами решается в проекте производства работ.
При нахождении нескольких башенных кранов на стоянках в нерабочее время
и повороте не могла задеть за башню
необходимо, чтобы стрела любого крана пр
или стрелу, противовес или канаты подвески других кранов, при этом расстояние
между кранами или их частями должно быть не менее: по горизонтали - 2 м, по
вертикали - 1 м. Стрелы кранов целесообразно направлять в одну сторону, при
необходимости грузовые канаты могут быть ослаблены. Крюковая обойма должна
находиться в верхнем положении, грузовая каретка на минимальном вылете, а
сам кран установлен на противоугонные захваты.
0.3. Подъем и перемещение груза несколькими кранами допускается в
1
отдельных случаях в соответствии с ППРк или технологической картой согласно
подъема
требованиям 9.5.4 ПБ 10-382-00. При разработке схем строповки для
груза несколькими кранами должны указываться места строповки грузов.
Работа по перемещению грузов с помощью нескольких кранов производится
венного за безопасное
под непосредственным руководством лица, ответст
производство работ кранами. До подъема груза несколькими кранами необходимо
предварительно проверить, могут ли крановщики синхронно поднимать груз и
л
выполнять команды
ица, руководящего перемещением грузов; при
необходимости с крановщиками может проводиться репетиция без груза.
10.4. Гусеничные краны могут перемещаться с грузом на крюке, при этом
нагрузка на кран и положение стрелы должны устанавливаться в соответствии с
инструкцией по эксплуатации крана.
Допускаемая масса перемещаемого груза зависит от длины стрелы и
положения стрелы крана по отношению к направлению движения крана, при этом
перемещение груза должно производиться на минимальном вылете.
Основание, по
которому перемещается кран
с грузом, должно иметь твердое
покрытие, выдерживающее без просадки удельное давление не менее величин,
указанных в паспорте крана или инструкции по эксплуатации крана. Основание
должно быть ровным и иметь уклон, не более указанного в инструкции по
эксплуатации крана.
Перемещение груза краном целесообразно производить на высоте не более 0,5
м над поверхностью земли с удерживанием груза от раскачивания и разворота с
помощью оттяжек, при этом нахождение людей между грузом и краном не
допускается.
Трогание крана с места при раскачивающемся на крюке грузе не допускается.
При трогании крана необходимо предварительно успокоить груз от раскачивания.
Данные по грузоподъемности кранов и уклону основания, при котором
допускается перемещение кранов,
приведены в инструкциях по х эксплуатации.
10.5. В соответствии со ст.9.5.3 ПБ
10-382-00 перемещение грузов над
перекрытиями, под которыми размещены производственные, жилые или
отдельных
служебные помещения, где могут находиться люди, не допускается. В
случаях по согласованию с территориальным органом Ростехнадзора может
производиться перемещение грузов над перекрытиями производственных или
служебных помещений, где находятся люди, после разработки мероприятий,
работ.
обеспечивающих безопасное выполнение
В соответствии с п.8.1.4 СНиП 12-04-2002 при возведении зданий и сооружений
запрещается выполнять работы, связанные с нахождением
людей в одной секции
(на захватке, участке) на этажах
(ярусах), над которыми производится
перемещение,
установка и временное закрепление элементов сборных
конструкций или оборудования.
При невозможности разбивки зданий и сооружений на отдельные захватки
(участки) одновременное выполнение монтажных и других строительных работ на
разных этажах (ярусах) допускается только в случаях, предусмотренных ППРк,
при наличии между ними надежных (обоснованных соответствующим расчетом на
действие ударных нагрузок) междуэтажных перекрытий.
При монтаже конструкций
на одной захватке и выполнении общестроительных
работ, связанных с пребыванием людей на нижележащих этажах, на другой
захватке необходимо, чтобы общестроительные работы не велись в опасной зоне,
связанной
с перемещением грузов краном, установкой и временным
закреплением конструкций.
В соответствии с п.8.1.3 СНиП 12-04-2002 не допускается выполнение других
работ и нахождение посторонних лиц на участке
(захватке), где ведутся
монтажные работы.
10.6. Установка грузоподъемных кранов
над действующими подземными
коммуникациями, в охранной зоне кабельных электрических линий, а также
закрытие рельсовыми крановыми путями
колодцев и пересечение рельсовых
крановых путей с газопроводом согласовываются с эксплуатирующими
организациями
Колодцы подземных коммуникаций (при согласии владельца) сверху должны
быть засыпаны
слоем песка не менее 100 мм, по верху которого укладываются
дорожные плиты на ширину не менее наружного диаметра колодца плюс 0,5 м.
При установке грузоподъемных кранов на подземные коммуникации
необходимо произвести проверку несущей способности подземных коммуникаций
на воздействие крановых нагрузок и, в случае необходимости, дать технические
решения, обеспечивающие сохранность коммуникаций и их конструкций.
10.7. Подачу грузов в проемы
(люки) перекрытий и покрытий следует
производить по специально
разработанному проекту производства работ. При
подаче груза в проемы (люки) перекрыти и покрытий необходимо пу
кать груз и
поднимать крюк со стропами на минимальной скорости без их раскачивания.
Расстояние между краем
проема (люка) и грузом (или крюковой обоймой, если
она опускается
в проем (люк)) должно обеспечивать свободное
перемещение
груза (или крюковой обоймы) через проем и должно быть не менее 0,5 м.
В
исключительных случаях допускается уменьшать это расстояние при
сопровождении груза через проем (люк) с помощью оттяжки.
одведенный к проему (люку) груз должен быть успокоен от раскачивания и
П
только после этого опущен в проем. При подъеме стропа через проем (люк) все
крюки должны быть навешены на разъемное звено, а строп должен направляться
й канат отцепляется от стропа
снизу с помощью пенькового каната; пеньковы
после того, как строп будет выведен из проема (люка). Стропальщик может
подойти к грузу (отойти от груза), когда груз будет опущен (поднят) на высоту не
у
более 1 м от
ровня поверхности (площадки), где находится стропальщик.
У места приема (или отправки) подаваемых (или вынимаемых) через проем
(люк) грузов, а также у проема в перекрытии (покрытии) оборудуются световая
и), предупреждающая как о нахождении груза
сигнализация (светящиеся надпис
над проемом (люком), так и об опускании его через проем (люк), а также надписи и
зн
л
аки, запрещающие нахождение
юдей под перемещаемым грузом.
Световая сигнализация располагается так, чтобы не могла быть повреждена
перемещаемым грузом или грузозахватными приспособлениями.
Между крановщиком
и стропальщиком, находящимся вне видимости
крановщика, устанавливается радиосвязь.
Проем
(люк), через который производится подача груза, должен иметь
постоянное ограждение высотой (расстояние от уровня рабочего места до самой
низкой точки верхнего горизонтального элемента) не менее 1200 мм со сплошной
ской по низу на высоту не менее 100 мм. Ограждение должно
бортовой до
отвечать требованиям ГОСТ 12.4.059-89.
При подаче груза в проемы (люки) через межферменное пространство или
через несколько перекрытий при расположении проемов (люков) непосредственно
друг над другом оборудуется шахта с гладкими стенами или опускание груза
должно производиться с обязательным сопровождением. Примеры подачи грузов

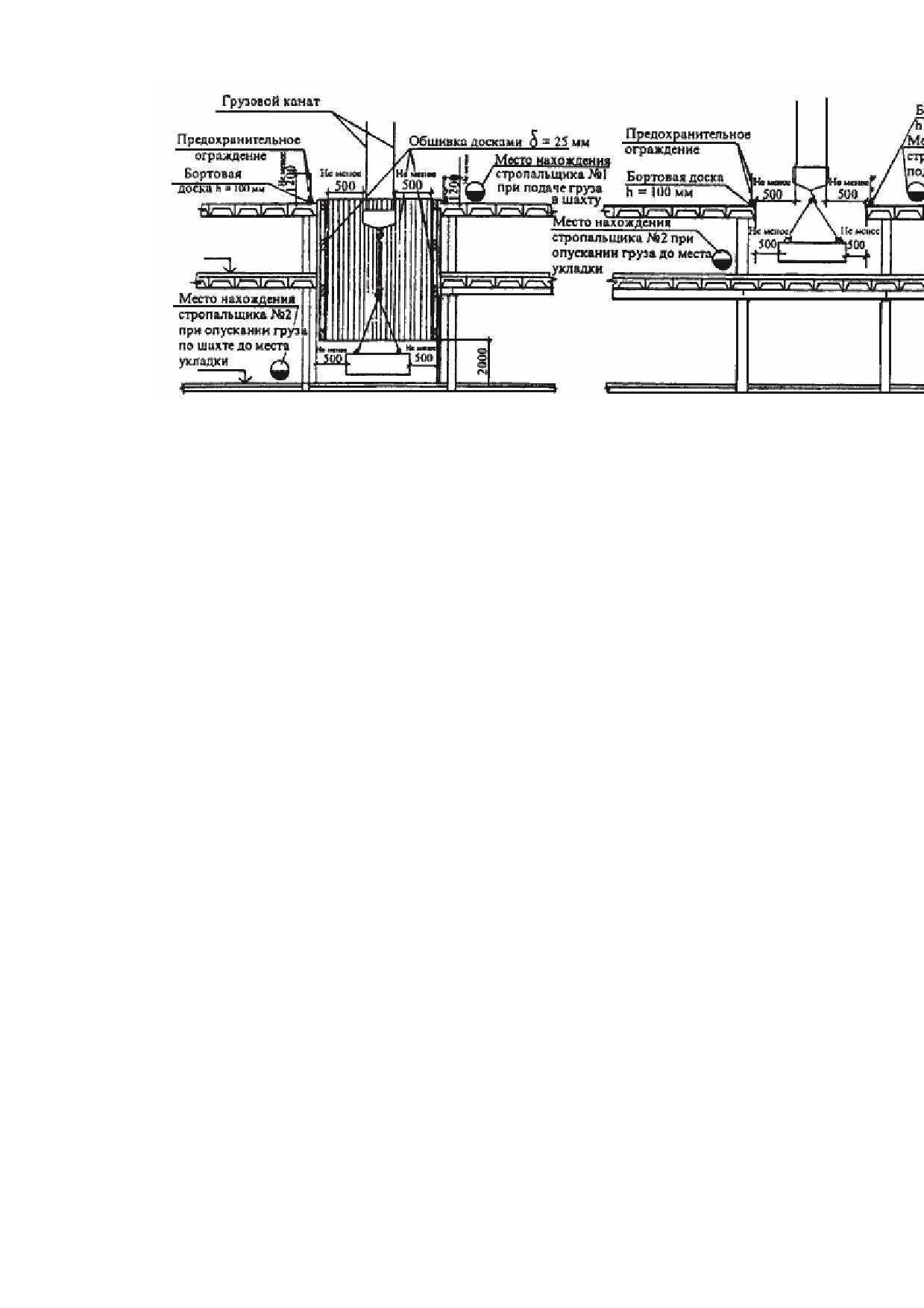

через проемы (люки) представлены на рисунке 32.
1. Порядок подачи груза в проемы перекрытий дан в пункте 10.7
2. Внутренняя сторона обшивки стен шахты должна быть ровной, без выступов.
3. При подаче грузов между крановщиком и стропальщиком N 2 должна быть
установлена радиосвязь.
на
4. При подъеме стропа через проем все его крюки должны быть навешены
разъемное звено, а строп должен направляться снизу с помощью пенькового
каната
5. Стропальщики должны находиться со стороны, противоположной подаче
груза краном, и не должны находиться под стрелой и грузом.
6. Стропальщик N 2 в момент опускания груза должен быть вне проема и не
должен быть в зоне перемещения груза краном. Стропальщик N
2 может
подходить к грузу, опущенному на высоту не более 1 м от уровня, на котором он
находится.
7. У места приема грузов должна быть оборудована световая сигнализация
(светящаяся надпись), предупреждающая как о нахождении груза над проемом,
так и о перемещении
его
через проем.
8. Вокруг места приема груза должны быть установлены запрещающие знаки с
поясняющей
надписью "Проход воспрещен. Подача грузов краном!"
9. В проем подается груз, предварительно успокоенный от раскачивания и
вращения.
Рисунок 32 - Подача грузов в проемы перекрытий
10.8. Монтаж конструкций, имеющих большую парусность и габариты (витражи,
фермы, перегородки, стеновые панели и т.п.), а также монтаж в зоне примыкания
к эксплуатируемым зданиям
(сооружениям), относятся к работам в местах
действия опасных факторов, которые при силе ветра 10 м/с и выше должны
прекращаться. Монтажные работы на высоте в открытых местах при гололеде,
грозе или тумане, исключающем видимость в пределах фронта работ, не
допускаются при скорости ветра 15 м/с и более.
и
10.9. Пр
возведении зданий и сооружений в случае, когда зона,
обслуживаемая башенными и стреловыми самоходными кранами, полностью не
просматривается из кабины крановщика, организации, эксплуатирующие краны,
устанавливают порядок обмена сигналами между стропальщиками и
крановщиком. Рекомендуемая знаковая сигнализация приведена в приложении 1
(Прилож.18 ПБ 10-382-00). При возведении зданий и сооружений башенными
кранами
(кроме
"кранов-нулевиков")
применяется
двухсторонняя
радиопереговорная связь, а при возведении стреловыми самоходными кранами
двухсторонняя радиопереговорная связь применяется при высоте зданий и
сооружений более 36 м. Знаковая сигнализация и система обмена сигналами при
радиопереговорной связи вносятся в инструкции крановщика и стропальщика.
При монтаже многоэтажных зданий стреловым самоходным краном, когда, как
правило, монтажная зона находится вне видимости крановщика, руководство
перемещением груза после подъема груза на высоту, при которой он виден
крановщиком и находящимся на монтажном горизонте стропальщиком,
осуществляется по команде последнего, при этом между крановщиком и
стропальщиком, руководящим перемещением груза, также устанавливается
радиосвязь.
10.10. Требования безопасности при эксплуатации производственной тары
должны соответствовать ГОСТ 12.3.010-82.
Бункера
(бадьи) п ено
ные вместимостью до 2 м для бетонной смеси
должны отвечать требованиям ГОСТ 21807-76*.
Применение башенных кранов с тарой, разгружаемой на весу, допускается в
пределах режима, указанного в паспорте крана, при числе циклов работы крана не
более 8 в час и следующих величинах суммарной массы тары с перемещаемым
грузом:
-
для тары без вибраторов
(исключая грейферы)
-
в пределах
грузоподъемности крана;
- для тары с вибратором - не более 50% максимальной грузоподъемности
крана;
- для одноканатных грейферов, не допускающих разгрузку на весу - не более
50% грузоподъемности крана;
-
для кранов, выпускаемых в нескольких исполнениях
(отличающихся
кратностью запасовки грузового каната, высотой башни или длиной стрелы), под
максимальной грузоподъемностью в настоящих рекомендациях следует понимать
наибольшую величину грузоподъемности среди всех имеющихся исполнений
данного крана.
Разгрузка
тары на весу
производится равномерно, в течение не менее 10 с.
Мгновенная разгрузка тары на весу запрещается во избежание возникновения
ударных нагрузок и недопущения несчастных случаев с людьми.
К
работе с тарой, разгружающейся на весу, допускаются только обученные
рабочие
Установка вибраторов на таре разрешается только при вертикальном
расположении
оси вращения дебалансов.
Величина возмущающей силы
вибратора не должна превышать 4 кН (400 кгс) или в пределах, определяемых
нормативными
документами на тару.
Тара, применяемая на башенных кранах, изготавливается и
технически
освидетельствуется
согласно п.3.1.23 ПБ
10-382-00 в соответствии
с
действующими нормативн ми документами и
технологическими
картами с
записью вжурнале
технического освидетельствования тары.
10.11. Место производства работ кранами, оснащенными грейфером
или
магнитом,
образуется
сигнальными ограждениями и обозначается
предупредительными
знаками по ГОСТ Р 12.4.026-2001 (знак N 3, приложение 8).
В пределах проведения работ этими кранами нахождение людей запрещается.
Подсобные рабочие, обслуживающие
такие краны, могут допускаться к
выполнению своих обязанностей только в перерывах работы крана и после того,
как
грейфер или магнит будут опущены на землю и находиться в устойчивом
положении. Рабочие и крановщики проходят инструктаж по безопасному ведению
работ. Крановщик должен знать арш
ут перемещения грейфера или магнита и
границы опасной зоны.
Грузоподъемность грейфера определяется взвешиванием материала после
пробного зачерпывания, проводимого владельцем грейфера перед его
применением
для перевалки груза данного
вида
(марки, сорта).
Пробное
зачерпывание производится с горизонтальной поверхности свеженасыпанного
груза. К работе допускаются грейферы, имеющие автоматическое или
дистанционное управление.
грейфера для подъема людей или выполнения
Не допускается использование
работ, для которых грейфер не предназначен.
10.12. В случае, если граница опасной зоны от перемещения грузов краном
выходит за пределы строительной площадки и отсутствует возможность
за счет организационно-
сокращения или ликвидации границы опасной зоны
технических решений, выполняются следующие мероприятия:
- уточняются стоянки крана, при которых граница зоны выходит
за пределы
строительной
площадки;
ана с указанных стоянок по границе опасной зоны
- на период работы кр
выставляется сигнальное или штакетное ограждение со знаками,
предупреждающими о работе крана, и пояснительной таблицей; в некоторых
случаях выставляются и дорожные знаки;
-
составляется график или таблица работы крана по стоянкам;
- срок выполнения строительно-монтажных работ должен быть минимальным
по своей продолжительности, в отдельных случаях время работы крана
согласовывается с ГИБДД, службой движения городского транспорта и другими
заинтересованными организациями;
- время работы крана по стоянкам и смена положений работы крана
записывается в вахтенном журнале крановщика. Запись производится лицом,
ответственным за безопасное производство работ кранами;
- в местах с массовым движением пешеходов и транспорта дополнительно
выставляются сигнальщики для исключения попадания людей в опасную зону.
Сигнальщики назначаются приказом по строительной организации из числа
наиболее опытных стропальщиков;
- в случаях, когда сигнальное или штакетное ограждение не может быть
выставлено на необходимое время производства работ, руководить работой
крана и движением транспорта и пешеходов могут сигнальщики, а ограждение
может выставляться на одно или несколько перемещений краном;
- при интенсивном движении транспорта по согласованию с ГИБДД может
дополнительно на время работы выставляться пост сотрудника ГИБДД,
работающего в контакте с лицом, ответственным за безопасное производство
работ кранами, или сигнальщиками;
- при необходимости между крановщиком и сигнальщиком оборудуется
радиопереговорная связь.
В случаях, при которых за ограждением строительной площадки сохраняется
опасная зона только от строящегося здания, необходимо выполнить одно из
следующих мероприятий:
- на каждом этаже закрыть доступ людей на участок, от которого образуется
опасная зона за пределами строительной площадки (например, закрыть
проемы в
стенах, устроить временную отсечку ограждением);
- у здания
(сооружения) установить улавливающие средства защиты для
предупреждения
падения со здания мелкоштучных предметов массой до 100 кг;
- по контуру перекрытия каждого этажа в границах участка, от которого
образуется опасная зона, выставить сетчатое ограждение высотой 1,6 м;
- по границе опасной зоны от строящегося здания выставляется сигнальное
(или штакетное) ограждение с выполнением при необходимости мероприятий,
аналогичных
при ограждении опасной зоны при перемещении грузов кранами.
10.13. При работе крана согласно требованиям ст.9.5.19 ПБ 10-382-00 не
допускается:
ей или примерзшего к земле, заложенного
- подъем груза, засыпанного земл
другими грузами, укрепленного болтами или залитого бетоном;
- подтаскивание груза по земле, полу или рельсам крюком крана при наклонном
положении грузовых канатов без применения направляющих блоков,
обеспечивающих вертикальное положение грузозахватных канатов;
- освобождение краном защемленных грузом стропов, цепей или канатов;
- перемещение груза, находящегося в неустойчивом положении или
подвешенного за один рог двурогого крюка;
- нахождение людей возле работающего стрелового крана во избежание
зажатия их между поворотной и неповоротной частями крана;
- перемещение людей или груза с находящимися на нем людьми;
, перемещения и опускания. Для
- оттягивание груза во время его подъема
разворота длинномерных и крупногабаритных грузов во время их перемещения
должны применяться крючья или оттяжки соответствующей длины;
- выравнивание перемещаемого груза руками, а также поправка стропов на
весу;
ьных
- подача груза в оконные проемы, на балконы и лоджии без специал
грузоприемных площадок или специальных приспособлений;
- работа при отключенных или неисправных приборах безопасности и тормозах;
-
подъем груза непосредственно с места его установки (с земли, площадки,
штабеля и т.п.) стреловой лебедкой, а также механизмами подъема и
телескопирования стрелы;
- посадка в тару, поднятую краном, и нахождение в ней людей;
- нахождение людей под стрелой крана при ее подъеме и опускании без груза.
10.14. При выполнении погрузочно-разгрузочных работ кранами необходимо
соблюдать следующие требования безопасности:
- работать грузоподъемными
механизмами и механизмами передвижения крана
по сигналу стропальщика;
- немедленно приостанавливать работу по сигналу "Стоп" независимо от того,
кем он подан;
- подъем, опускание, перемещение груза, торможение при всех перемещениях
выполнять плавно, без рывков;
необходимо убедиться в том, что
- перед подъемом или опусканием груза
вблизи груза, штабеля, железнодорожного сцепа, вагона, автомобиля и другого
места подъема или опускания груза, а также между грузом и этими объектами не
находится стропальщик или другие лица;
- стропить и отцеплять груз необходимо после полной остановки грузового
каната, его ослабления и при опущенной крюковой подвеске или траверсе;
- для подводки стропа под груз необходимо применять специальные
приспособления;
- строповку груза необходимо производить в соответствии со схемой строповки
для данного груза;
- груз во время перемещения должен быть поднят не менее чем на 0,5 м выше
встречающихся на пути предметов;
- опускать груз необходимо на предназначенное и подготовленное для него
место на подкладки, обеспечивающие устойчивое положение груза и легкость
извлечения
из-под него стропов.
XI. СПЕЦИАЛЬНЫЕ МЕРОПРИЯТИЯ ПО ВОЗВЕДЕНИЮ,
КОНСТРУКЦИИ И РАЗБОРКЕ ЗДАНИЙ (СООРУЖЕНИЙ)
РЕ
11.1. При строительстве объектов с применением грузоподъемных кранов,
о
когда
пасные зоны расположены вблизи строящихся зданий, а также мест
перемещения грузов кранами и в них попадают транспортные или пешеходные
пути
которых
общего пользования, соседние здания и сооружения, в
находятся
люди, и не представляется возможным выгородить опасную зону, допускается
производство работ при условии выполнения соответствующих мероприятий,
обеспечивающих безопасность людей, в т.ч.:
- устройство защитных сооружений, обеспечивающих защиту людей от
действия опасных факторов;
- защита оконных и дверных проемов зданий, попадающих в опасную зону,
наченными для этого предохранительными ограждениями;
специально предназ
- искусственное ограничение размеров и конфигурации опасных зон путем
применения соответствующих технических средств
(дополнительных средств
ограничения зоны работы башенных кранов, страховочных устройств, защитных
экранов
и др.).
11.2. Высота предохранительного (защитного) ограждения (экрана) от уровня
монтажного горизонта должна быть не менее 3 м, а принудительно ограниченная
высота перемещения груза должна быть ниже верха предохранительного
(защитного) ограждения не менее чем на 0,5 м.
На расстоянии не менее чем за 7 м от предохранительного (защитного)
ограждения (экрана) груз должен быть опущен на высоту 0,5 м над монтажным
горизонтом (или встречающимися на пути препятствиями при горизонтальном
перемещении) и перемещаться к наружной стене здания
(сооружения) на
зательным сопровождением оттяжками,
минимальной скорости с обя
предотвращающими разворот груза.
При наличии предохранительного (защитного) ограждени
я
(экрана) наружные
стены выполняются из мелкоштучных элементов.
Пешеходный переход вдоль
защитного ограждения
(экрана) должен иметь
козырек, сплошную обшивку
со стороны строящегося здания и располагаться от
него не ближе 2 м.
зданий (сооружений), примыкающих к зданиям меньшей
11.3. При возведении
высоты, когда в опасной зоне могут находиться люди, необходимо на период
выполнения работ с помощью грузоподъемного крана произвести с согласия
владельца отселение людей из части существующего здания, попадающего в
опасную зону.
В обоснованных случаях допускается возведение примыкающего или близко
находящегося здания (сооружения) большей высоты, чем существующее, без
отселения людей или остановки производства в нем с соблюдением следующих
мероприятий:
г
11.3.1. Возведение здания производить под защитой предохранительно
о
ограждения (экрана) из элементов трубчатых лесов (или другой конструкции) с
устройством сплошной стенки из досок толщиной не менее 40 мм и с двумя
настилами вплотную к наружной стене, один из которых установлен на высоте 6 м
от
ания лесов, а второй - на уровне монтажного горизонта. С наружной
основ
стороны
лесов устанавливается металлическая тканая или синтетическая сетка.
11.3.2. Поворот стрелы крана должен
быть ограничен параллельно
примыкающей стене существующего здания на расстоянии не менее 2 м от
защитного
ограждения (экрана), а груз не должен доводиться до экрана на
расстояние не
менее 1 м. Допускается подведение груза на ме ьше
расстояние,
но под защитой участка наружной стены возводимого этажа.
а быть ограничена и быть
11.3.3. Высота перемещения груза краном должн
ниже верха защитного ограждения (экрана) не менее чем на 0,5 м. Изменение
ограничения высоты подъема производится после последующего наращивания
защитного ограждения (экрана).
11.3.4. Наружные стены со стороны примыкания здания
(сооружения)
возводятся только из мелкоштучных элементов.
11.3.5. Перемещаемый груз на расстоянии
за 7 м от наружной стены
(размер от
габарита груза) должен быть опущен на высоту 0,5 м от монтажного горизонта или
встречающихся на пути препятствий и перемещаться далее на минимальной
скорости с применением предохранительных или страховочных устройств,
предотвращающих падение груза.
на
1 этаж. В
11.3.6. Перемещаемые колонны должны иметь высоту
примыкающей к зданию 7-ми метровой зоне сборные конструкции, элементы,
детали, оборудование целесообразно монтировать под дополнительной защитой
наружных стен.
11.3.7. Все работы краном в
7-ми метровой зоне от наружной стены
примыкания здания производить по наряду-допуску и под непосредственным
руководством лица, ответственного за безопасное производство работ кранами.
11.3.8. Грузоподъемность крана и грузоподъемность стропов должны быть
снижены на 10% против номинальных значений (установленных паспортом) для
соответствующего вылета, одновременно при этом испытание крана
производится на установленную паспортом грузоподъемность.
11.3.9. Рельсовые пути, находящиеся в эксплуатации, подвергаются
постоянной
проверке,
периодическому комплексному обследованию,
обслуживанию и ремонту в соответствии с требованиями ГОСТ Р 51248-99.
11.3.10. К эксплуатации допускается кран, рабочий ресурс которого с учетом
его отдельных механизмов не выработан.
11.4. Возведение здания
(сооружения), примыкающего к более высокому
эксплуатируемому зданию
(сооружению), разрешается вести без остановки
производства и выселения людей.
При этом разрабатываются мероприятия, обеспечивающие безопасность
людей в существующем здании; кроме того, необходимо в существующем здании
(сооружении) закрыть оконные проемы предохранительными
(защитными)
ограждениями (экранами).
а
Максимальная высота перемещения груза краном должн
быть ниже
существующего здания не менее чем на 0,5 м, а стрела крана не должна
доводиться до существующего здания на расстояние не менее 2 м.
Строительные грузы, подаваемые в зону, примыкающую к существующему
зданию, на расстоянии 7 м (размер от габарита груза) от места примыкания
здания опускаются на высоту 0,5 м над перекрытием (или другими возведенными
конструкциями) и на минимальной скорости подводятся к месту установки.
Проносить груз над примыкающим зданием запрещается, что должно быть
обеспечено техническими мероприятиями.
При применении для строповки железобетонных плит перекрытия или других
аналогичных конструкций страховочного устройства, выполняемого методом
обвязки, укладку плит производят так, чтобы не защемить стропы, а затем, после
перестроповки за монтажные петли, перемещают конструкции в
проектное
положение, при этом не смещая их с места проектных опор и не поднимая на
высоту более 10 см.
11.5. Возможность установки лесов на крыше существующего здания при
наличии согласия владельца подтверждаются проектной организацией.
При установке лесов на крыше существующего здания под основание лесов
укладывается сплошной настил из досок толщиной 20-25 мм на величину опасной
зоны от зданий, определенной от полной высоты лесов.
При несогласии владельца или при низкой несущей способности крыши
проектная организация в рабочих чертежах предусматривает специальные
консоли из металлоконструкций, закладываемые в стены возводимого здания
(рисунок 22 разрез 2-2).
11.6. При возведении примыкающих зданий (сооружений) необходимо, чтобы у
применяемых кранов не было больших запасов по высоте подъема, стрела крана
при нахождении на стоянке для нерабочего состояния должна быть выше
существующего здания, попадающего в зону
перемещения,
не менее чем
на 2 м.
1.7. В случае, если существующее здание или сооружение не примыкает
1
вплотную к строящемуся зданию (сооружению), но расположено в пределах
опасной зоны, необходимо разработать мероприятия, обеспечивающие
безопасное нахождение людей в существующем здании (сооружении), а также
исключить нахождение людей между строящимся и существующим зданиями или
разработать
мероприятия по уменьшению или ликвидации опасной зоны.
11.8. При примыкании к строящемуся зданию (сооружению) или нахождении
вблизи промышленных, административных и других зданий нежилого типа
допускается производство строительно-монтажных работ при соблюдении
следующих условий:
11.8.1. Исключение проноса груза над эксплуатирующимся зданием.
11.8.2. Разграничение по времени или зонам (захваткам и т.п.) производства
строительно-монтажных работ и пребывание людей в существующем здании или
его
отдельных
частях с
составлением разграничительного акта, подписанного
администрацией
(владельцем) существующего здания и строительной
организацией.
11.8.3. Назначение администрацией существующего здания
(сооружения)
приказом лица, ответственного за выполнение условий безопасности.
11.8.4. Устройство ограждения опасной зоны внутри эксплуатируемого здания
(сооружения), на кровле или запирания на замки с опечатыванием входов в
помещения, попадающие в опасную зону.
11.8.5. Определение размеров зоны, из которых необходимо отселить людей
или ограничить время их пребывания (указывается в ПОС).
гоэтажных зданий одно- и
11.9. Для строительства у эксплуатируемых мно
двухэтажных пристроек торгового и коммунально-бытового назначения, как
правило, используются стреловые самоходные краны.
Краны должны иметь минимальный запас высоты подъема, которая должна
быть меньше существующего здания.
Все оконные и дверные проемы существующего здания, попадающие в
опасные зоны о
т
действия кра
на и строящегося здания, закрываются
защитными
ограждениями
(экраном),
которые не должны мешать эксплуатации
существующего здания.
Входы в существующие здания должны быть вне опасной зоны от действия
крана и строящегося здания.
Основание, по которому перемещается и устанавливается стреловой
самоходный кран, должно иметь твердое покрытие и уклоны, отвечающие
требованиям паспорта применяемого крана.
11.10.1. В зону производства работ необходимо закрыть доступ для
посторонних лиц, непосредственно
не связанных
с
производством работ по
разборке и демонтажу конструкций.
У зоны производства работ устанавливаются запрещающие знаки,
определяющие подходы к рабочим местам.
11.10.2. Не допускается производство работ по разборке конструкций
одновременно в нескольких ярусах по одной вертикали.
11.10.3. Демонтаж конструкций с помощью крана должен производиться при
наличии наряда-допуска на производство работ в местах действия опасных или
вредных факторов.
11.10.4. Так как строповочные приспособления в демонтируемых конструкциях,
как правило, отсутствуют либо повреждены или сильно коррозированы, а сами
конструкции разнотипны, для каждой из них необходимо разрабатывать
индивидуальные способы строповки, а при необходимости с усилением
конструкций и временным раскреплением.
1.10.5. Для строповки конструкций лицо, ответственное за безопасное
1
производство работ кранами, проверяет состояние каждой конструкции и
возможность ее строповки в соответствии с принятой в ППРк схемой и дает
разрешение на ее строповку.
11.10.6. До подъема конструкцию необходимо отсоединить от всех постоянных
креплений.
Устойчивые конструкции типа ригелей, плит перекрытий отсоединяются от
проектных креплений до их строповок, а неустойчивые конструкции типа колонн -
после строповки или временного раскрепления.
11.10.7. Для проверки отсутствия у подлежащей к перемещению краном
конструкции связей, защемлений и креплений с другими конструкциями
необходимо с помощью монтажных ломиков несколько сдвинуть ее с места и
приподнять с каждой стороны или угла на несколько сантиметров. Эта операция
выполняется в застропленном состоянии груза при слабом натяжении канатов
грузозахватного приспособления.
11.10.8. При перемещении конструкция вначале приподнимается над
проектным положением на несколько сантиметров при наименьшей скорости,
чтобы еще раз убедиться, что она не защемлена, затем поднимается на высоту
20-30 см для определения надежности действия тормозов крана и правильности
строповки конструкции, после чего производится дальнейшее перемещение ее на
склад или в транспорт.
11.10.9. При необходимости перемещаемая конструкция может удерживаться
оттяжками от вращения и случайного разворота; сопровождение конструкции с
помощью оттяжек производится, как правило, на небольшие расстояния и высоту
(до отведения от оставшихся существующих конструкций на расстояние не менее
чем на 1 м).
11.11. При реконструкции или строительстве зданий (сооружений) в стесненных
условиях, когда требуется перемещать груз над производственными, жилыми или
служебными помещениями, где находятся люди, необходимо согласно ст.9.5.3 ПБ
10-382-00 разработать мероприятия, обеспечивающие безопасное выполнение
работ, в т.ч. на плоской кровле, несущая способность которой должна быть
рассчитана проектной организацией на ударную нагрузку от падения груза с
высоты его перемещения, выполнить защитный накат в зоне перемещения груза
из бревен диаметром 100-120 мм или бруса такой же толщины, уложенный в
летних условиях на слой песка толщиной 100 мм или в зимних условиях при
длительном сроке производства работ на слой полужестких минераловатных плит
толщиной
75-100 мм, защищенный пленкой от намокания и промерзания,
обеспечивающих безопасное выполнение работ.
Ширина зоны перемещения груза должна быть не менее чем на 3 м больше
габарита груза. Груз в сопровождении оттяжек должен перемещаться на высоте
200-300 мм над накатом.
Для плоских кровель, не имеющих достаточной прочности, и наклонных
кровель проектная организация выдает проектное решение по временному
усилению или устройству из металлоконструкций защитной площадки (навеса)
для проноса груза.
Возможность перемещения груза подтверждается владельцем существующих
помещений.
Непосредственно в период перемещения груза краном в зоне проноса груза (с
учетом опасной зоны) под перекрытием должны отсутствовать люди на всех
этажах.
XII. ВЫНОСНЫЕ ГРУЗОПРИЕМНЫЕ ПЛОЩАДКИ
12.1. Выносные грузоприемные площадки должны устанавливаться в
соответствии с требованиями инструкции по их монтажу и эксплуатации. Места
установки площадок определяются проектом производства работ.
12.2. Выносные грузоприемные площадки должны быть инвентарными и
изготавливаться по проектам специализированных проектных организаций
предприятиями, строительными и монтажными управлениями, имеющими
дипломированных сварщиков. Материалы, используемые для изготовления
выносных грузоприемных площадок, должны быть сертифицированы. Конструкция
крепления площадки не
ельных воздействий на
должна оказывать отрицат
элементы здания (сооружения), к которым производится крепление (стены, плиты
перекрытия и т.п.), на что должно обращаться особое внимание при привязке
ранее запроектированных площадок.
12.3. Выносные грузоприемные площадки проектируются на массу
принимаемого груза.
12.4. Размер площадок принимается с учетом максимальных габаритов груза и
возможности безопасного для стропальщика производства работ при приемке
груза.
12.5. Возможность установки площадки и способы ее крепления в необходимых
случаях согласовываются с автором проекта здания
(сооружения).
Необходимость согласования определяет разработчик ППРк или автор проекта
площадки.
12.6. Выносная грузоприемная площадка должна иметь паспорт и инструкцию
по эксплуатации организации-изготовителя.
12.7. Согласно СНиП 12-03-2001 площадка после ее монтажа может быть
допущена
к эксплуатации т лько
после того, как она выдержит испытания
статической нагрузкой, превышающей ее нормативную на 20%, в течение 1 часа.
Испытания проводит комиссия, назначаемая приказом по строительной
организации. Результаты испытания отражаются в акте их приемки или в общем
журнале работ.
12.8. В проекте производства работ показывают места установки площадки,
разрабатывают схему подачи грузов с пояснительной запиской по безопасному
производству работ. Стропальщик, находясь в открытом проеме здания, может
принимать подаваемый на приемную площадку груз только опущенным на высоту
20-30 см над ограждением или может подходить к грузу, опущенному на высоту 1
м от уровня площадки. Для расстроповки груза стропальщик может выходить на
к
е
приемную площадку только после того, ка
груз будет опущ
н на площадку.
Запрещается нахождение стропальщика на приемной площадке во время
ду грузом и
опускания и наведения груза, а также под опускаемым грузом, меж
ограждением или стеной здания.
На выносной грузоприемной площадке вывешивается табличка с указанием
номера, грузоподъемности, даты испытания, фамилий лица, ответственного за
исправное состояние и безопасную эксплуатацию площадки. Таблицу масс грузов,
подаваемых на площадку, вывешивают
на
видном месте
на пути подхода к
площадке.
в журнале учета и периодического
12.9. Учет и регистрация площадок ведется
осмотра грузозахватных приспособлений и тары.
12.10. Приказом по строительной организации назначаются лица,
равное состояние и безопасную эксплуатацию
ответственные за исп
грузоприемных площадок. Осмотр их состояния проводят один раз в 10 дней, что
фиксируется в журнале.
ановщиками, подающими грузы на приемную
12.11. Со стропальщиками и кр
площадку, проводят инструктаж под роспись по безопасному производству работ.
12.12. Площадки не должны устанавливаться по одной вертикали. Смещение
одной площадки относительно другой должно быть не менее 1 м. При подаче
груза на одну площадку на других площадках, находящихся в опасной зоне первой
площадки, находиться людям запрещается.
12.13. Пример привязки выносных площадок, предназначенных для приема
строительных грузов и оборудования на перекрытые этажи строящихся или
реконструируемых зданий (сооружений), дан на рисунке 33.
- выступающая часть площадки;
- ширина площадки;
- ширина основного настила;
,
- размеры привязки площадки;
- размер между площадками не менее 1 м.

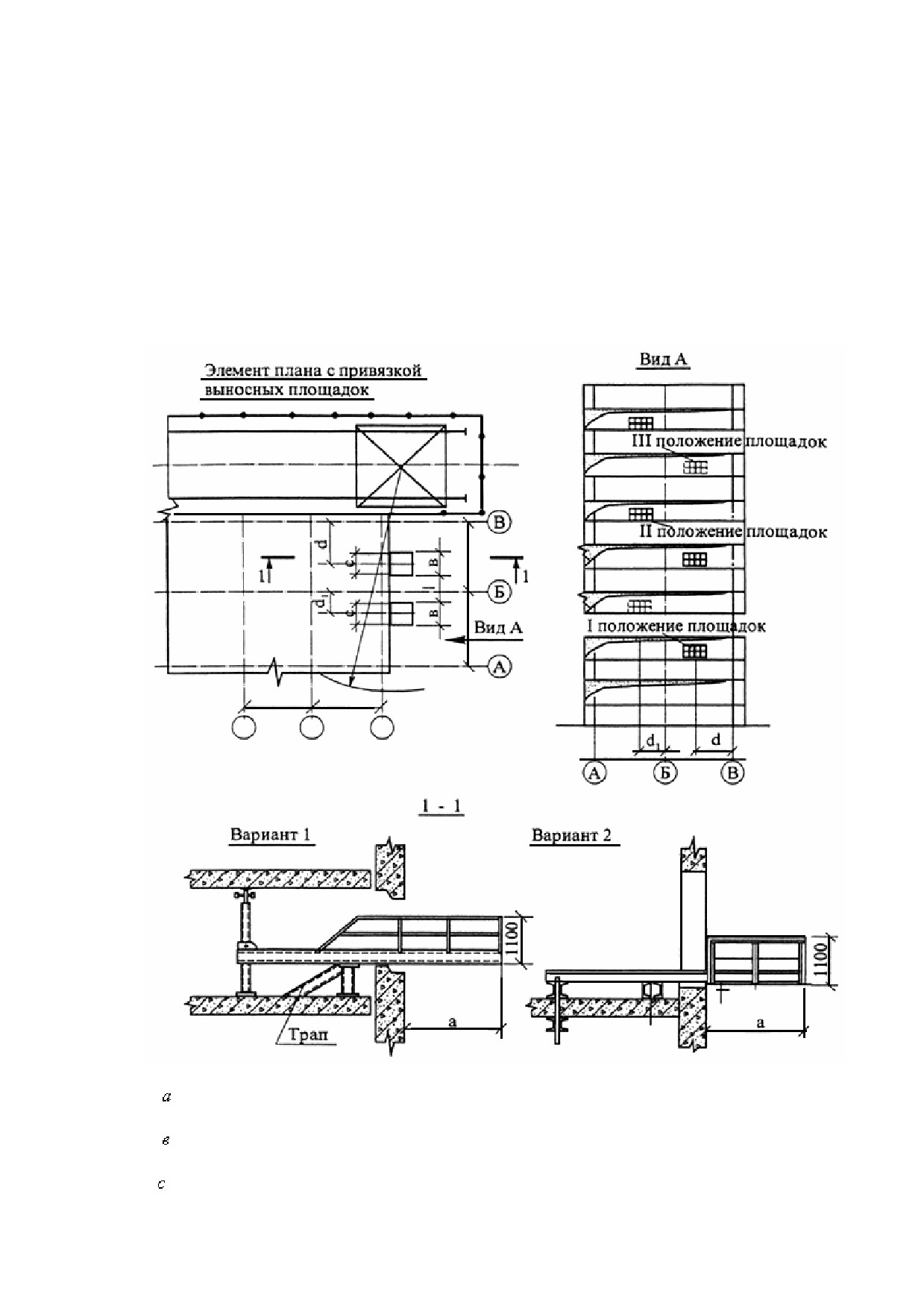

Рисунок 33 - Привязка выносных площадок для приема грузов
Таблица масс грузов, подаваемых на выносную площадку
N
строки
Наименование
Ед.
Масса,
Количество
Примечан
изм.
кг
одновременно
ие
поднимаемых элементов
XIII. СКЛАДИРОВАНИЕ МАТЕРИАЛОВ, КОНСТРУКЦИЙ, ИЗДЕЛИЙ И
ОБОРУДОВАНИЯ
13.1. Поверхность площадки для складирования материалов, конструкций,
изделий и оборудования необходимо спланировать и уплотнить. При слабых
грунтах поверхность площадки может быть уплотнена щебнем или выложена
дорожными плитами на песчаном основании.
Складирование материалов производится за пределами призмы обрушения
грунта незакрепленных выемок, а их размещение в пределах призмы обрушения
грунта у выемок с креплением допускается при условии предварительной
проверки устойчивости закрепленного откоса по паспорту крепления или расчетом
с учетом динамической нагрузки.
Грузы (кроме балласта, выгружаемого для путевых работ) при высоте штабеля
до 1,2 м должны находиться от наружной грани головки ближайшего к грузу
рельса кранового пути на расстоянии не менее 2,0 м, а при большей высоте - не
менее 2,5 м согласно требованиям ГОСТ 12.3.009-76*.
Для отвода поверхностных вод следует сделать уклон 1-2° в сторону внешнего
контура склада с устройством в необходимых случаях кюветов.
13.2. Стропальщики должны знать места складирования материалов,
предусмотренные в ППРк.
13.3. Места складирования материалов и конструкций, а также места установки
складского инвентаря размечаются на строительной площадке согласно примеру
по
рисунку 34.
1 - кирпич на поддонах; 2 - распорные плиты перекрытия - до 2,5 м; 3 -
пролетные плиты перекрытия - до 2,5 м; 4 - распорные плиты крайние - до 2,5
м; 5 - стены жесткости - до 2,5 м; 6 - ригели - до 2 м; 7 - лестничные марши -
до 2 м; 8 -стеновые панели в пирамиде - до 2 м; 9 - витражи в пирамиде; 10 -
перегородки в пирамиде с укрытием от атмосферных осадков; 11 - колонны - до
2 м; 12 - площадка для кантовки конструкций.

Рисунок 34 - Примерный план размещения грузов на приобъектном складе
Примечания
1. Складирование производится таким образом, чтобы масса конструкций
соответствовала
грузоподъемности крана.
2. Временные дороги устраивают таким образом, чтобы обеспечить приемку
всех грузов в пределах грузоподъемности крана.
3. Шкала
(в ППРк может не показываться) облегчит раскладку грузов в
пределах грузовой характеристики крана.
4. На площадке складирования устанавливаются таблички с наименованием
грузов и их количеством в штабелях.
13.4. Материалы, конструкции, изделия и оборудование следует размещать в
соответствии с требованиями стандартов, межотраслевых правил по
охране
труда при погрузочно-разгрузочных работах и размещении грузов, СНиП 12-03-
2001 или технических условий заводов-изготовителей.
13.5. При отсутствии стандартов и технических условий заводов-изготовителей
рекомендуются следующие способы складирования основных видов материалов
и конструкций:
- кирпич в пакетах на поддонах - не более чем в два яруса; в контейнерах - в
один ярус, без контейнеров
- высотой не более
1,7 м. Кирпич должен
складироваться по сортам, а лицевой - по цветам и оттенкам. Осенью и зимой
штабеля кирпича рекомендуется покрывать листами толя или рубероида;
- стеновые панели - в пирамиды или специальные кассеты в соответствии с
паспортом на указанное оборудование с учетом геометрических размеров
изделий и устойчивости их при складировании;
- панели перегородок - вертикально в специальные кассеты в соответствии с
паспортом на кассету. Гипсобетонные панели разрешается устанавливать в
пирамиду с отклонением от вертикали на угол не более 10°. Гипсобетонные
перегородки необходимо укрывать от атмосферных осадков;
- стеновые блоки - в штабель в два яруса на подкладках и с прокладками;
- плиты перекрытий - в штабель высотой не более 2,5 м на подкладках и с
прокладками, которые располагают перпендикулярно пустотам или рабочему
пролету;
- ригели и колонны - в штабель высотой до 2 м на подкладках и с прокладками;
- фундаментные блоки и блоки стен подвалов - в штабель высотой не более 2,6
м на подкладках и с прокладками;
- стены жесткости в зависимости от вида их транспортирования с завода -в
пирамидах или аналогично плитам перекрытия;
- круглый лес - в штабель высотой не
более
1,5 м с прокладками между рядами
и установкой упоров против раскатывания; ширина штабеля менее его высоты не
допускается;
-
пиломатериалы - в штабель, высота которого при рядовой укладке составляет
не
более половины ширины штабеля, а при укладке в клетки - не более ширины
штабеля. В любом случае
высота штабеля не должна превышать 3 м;
-
мелкосортный металл - в стеллаж высотой не более 1,5 м;
- санитарно-технические и вентиляционные блоки - в штабель высотой не
более 2,0 м на подкладках и с прокладками;
-
крупногабаритное и тяжеловесное оборудование и его части - в один ярус на
подкладках;
- стекло в ящиках и рулонные материалы
- вертикально в один ряд на
подкладках;
- битум - в специальную тару, исключающую его растекание;
- черные прокатные металлы (листовая сталь, швеллеры, двутавровые балки,
сортовая сталь) - в штабель высотой до 1,5 м на подкладках и с прокладками;
-
теплоизоляционные материалы - в штабель высотой до 1,2 м, хранить в
закрытом сухом помещении;
- трубы диаметром до 300 мм - в штабель высотой до 3 м на подкладках и с
прокладками с концевыми упорами;
-
трубы диаметром более 300 мм - в штабель высотой
до 3 м в седло без
прокладок с концевыми упорами.
Нижний ряд труб должен быть уложен на подкладки, укреплен инвентарными
металлическими башмаками или концевыми упорами, надежно закрепленными на
подкладке.
При складировании железобетонных элементов, имеющих петли (плиты, блоки,
балки и т.д.) высота прокладок должна быть больше выступающей части
монтажных петель не менее чем на 20 мм.
Складирование других материалов, конструкций и изделий следует
осуществлять согласно требованиям стандартов и технических условий на них.
13.6. Между штабелями (стеллажами) должны быть предусмотрены проходы
шириной не менее
1 м и проезды, ширина которых зависит от габаритов
транспортных средств и грузоподъемных кранов, обслуживающих склад.
13.7. При складировании грузов заводская маркировка должна быть видна со
стороны проходов.
13.8. В пирамидах целесообразно размещать панели одинаковых марок.
Панели должны плотно прилегать друг к другу по всей плоскости. Не допускается
односторонняя загрузка пирамид.
В кассеты, пирамиды и другое оборудование приобъектного склада
необходимо устанавливать изделия таким образом, чтобы при складировании не
могли потерять устойчивость, как сами изделия, так и складское оборудование.
Изделия устанавливают с учетом их геометрических размеров и форм.
13.9. Между штабелями одноименных конструкций, сложенных рядом (плиты
перекрытий), или между конструкциями в штабеле (балки, колонны) должно быть
расстояние, не менее 200 мм.
13.10. Высота штабеля или ряда штабелей на общей прокладке не должна
превышать полуторную его ширину.

содержание      ..     2      3      4      5     ..
