Полная или частичная замена фундаментов

  Главная       Учебники - Строительство      Ремонт зданий (лекции)

 поиск по сайту



















содержание   ..  9  10  11  12  13  14  15





Лекция 10



1. Полная или частичная замена фундаментов



При полной или частичной замене фундаментов укрепляют перемычки над проемами, а при необходимости - и стены. Затем отрывают траншеи и разбирают ослабленные участки фундамента на захватках длиной 1...2 м. Разборку начинают с верхних рядов с одновременным раскреплением вышележащих участков стены. При этом оставляют штрабы и уступы для последующей перевязки новой кладки cо старой.

 Основание под новый участок фундамента уплотняют путем втрамбовывания в грунт слоя щебня на глубину 50...100 мм. Новую кладку выполняют с перевязкой швов, выполняя также перевязку с соседними участками существующего (неразбираемого) фундамента и новой кладки.

 Горизонтальную гидроизоляцию между фундаментом и стеной выполняют по выровненной цементно-песчаным раствором поверхности. Зазор между верхним обрезом нового фундамента и нижней поверхностью стены тщательно зачеканивают полусухим цементно-песчаным раствором (желательно применять саморасширяющие цементы).

Замену фундаментов начинают с наиболее слабых участков и по возможности под теми участками стен, где отсутствуют проемы. Разбивку фундамента на захватки производят с таким расчетом, чтобы между захватками, где одновременно выполняются работы, находилось не менее двух захваток, на которых работы еще не начинались или уже выполнены и кладка (или бетон) набрала требуемую проектную прочность.

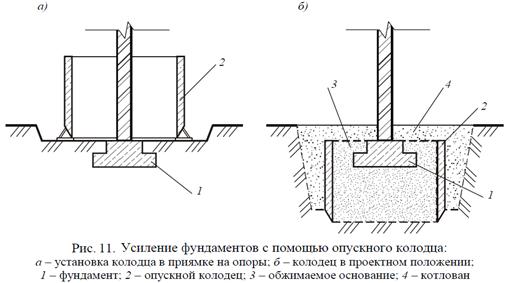

Известен способ усиления основания существующих фундаментов железобетонными опускными колодцами (рис. 11). Фундамент в этом случае может иметь в плане любые габариты и конфигурацию. Кроме того, исключается необходимость его разгрузки для ведения работ. Внутренние размеры опускного колодца должны превышать габариты подошвы фундамента на 15...20 см. В плане колодец может иметь форму окружности или прямоугольника с закругленными углами. Его выполняют из монолитного или сборного железобетона на поверхности земли или в котловане, отметка дна которого должна быть выше отметки подошвы фундамента на 20...30 см.

 Колодец опускается по мере выемки грунта по наружному периметру его стен, при этом основание под существующим фундаментом сохраняется ненарушенным и заключается в обойму. Для обеспечения достаточной стабильности грунтового ядра внутри опускного колодца грунт необходимо разрабатывать только в сухом состоянии, выполняя при необходимости водопонижение. После погружения колодца траншея засыпается грунтом или песком с тщательным послойным уплотнением.

































  1. Метод передачи нагрузки на свайное основание



В особо сложных случаях усиления фундаментов, когда нагрузку необходимо передать на глубоко залегающие прочные грунты, особенно при наличии высокого уровня грунтовых вод, применяют вдавливаемые сваи. Различают два способа усиления фундаментов:

передача нагрузки от фундамента на выносные сваи

передача нагрузки подведением свай под подошву фундамента.

Выносные сваи применяют при высоком уровне грунтовых вод, а сваи, подводимые под подошву фундамента - при низком. Расстояние между сваями должно быть не менее трех диаметров.

 Головы свай с существующим фундаментом соединяют с помощью ростверков, которые выполняют в виде железобетонных поясов (для ленточных фундаментов) или железобетонных обойм (для столбчатых фундаментов). Для лучшей передачи нагрузки от усиливаемого фундамента на сваи применяют металлические или железобетонные балки, которые пропускают через тело фундамента. Длина свай устанавливается в зависимости от характеристики грунтов, размеров поперечного сечения свай и нагрузок на фундамент.

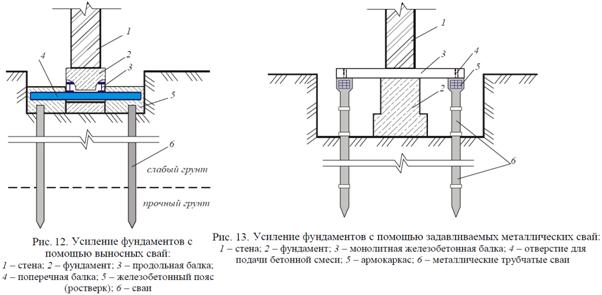

Выносные сваи выполняются в виде набивных свай или способом вдавливания. При этом способе усиления необходимо обеспечить надежное сопряжение существующего фундамента со сваями. С этой целью в фундаменте или в стене устанавливают в продольных штрабах рандбалки. Кроме того, могут применяться поперечные балки, которые заводят в предварительно пробитые сквозные отверстия. Балки связывают между собой и с выносными сваями с помощью монолитного железобетонного ростверка (рис. 12). Сваи, подводимые под подошву фундамента, обычно выполняются составными и погружают способом вдавливания (рис. 13). Сваи из металлических труб 237x8 длиной 1 м располагают попарно - с двух сторон фундамента. Для погружения свай применяют домкраты, которые упираются в железобетонные балки, изготовляемые одновременно со сплошным железобетонным поясом, связанные конструктивно со сваями.



































3. Переустройство ленточных фундаментов в плитные



Устройство монолитной фундаментной плиты предусматривает полную разборку всех конструктивных элементов внутри здания, подготовку и усиление основания, осуществление решений по конструктивному объединению оставляемых и усиливаемых фундаментов с фундаментной плитой с целью перераспределения нагрузок. Конструктивные решения основаны на использовании анкерных устройств в виде металлических консолей в фундаментах, которые объединяют с армокаркасами плит и замоноличивают. В местах размещения внутренних стен устраивают дополнительное ленточное армирование, бетонируют одновременно всю фундаментную плиту (рис. 14).































































Pис. 14. Варианты переустройства ленточных фундаментов в плитные:

а — сплошная  плита снизу фундаментных подушек; б — сплошная плита с балками  на шпонках; в — сплошная плита на шпонках; 1 — кирпичная стена; 2 — фундамент; 3 — отметка верха пола подвала; 4 — рабочая арматура плиты; 5 — монолитная плита; 6 — подготовка под монолитную плиту; 7 — штрабы
